S工場新築工事
富士市五貫島
すべて|すべて
建築中レポート
- 1. 2022年05月18日
-

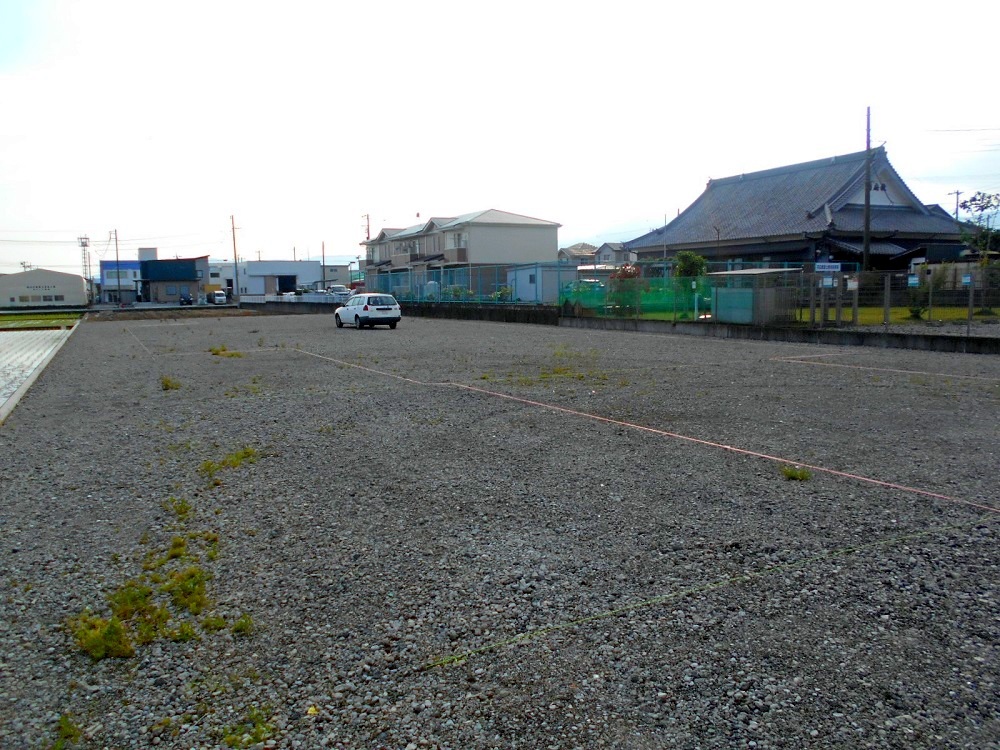

地縄張り
- 2. 2022年05月26日
-
地鎮祭

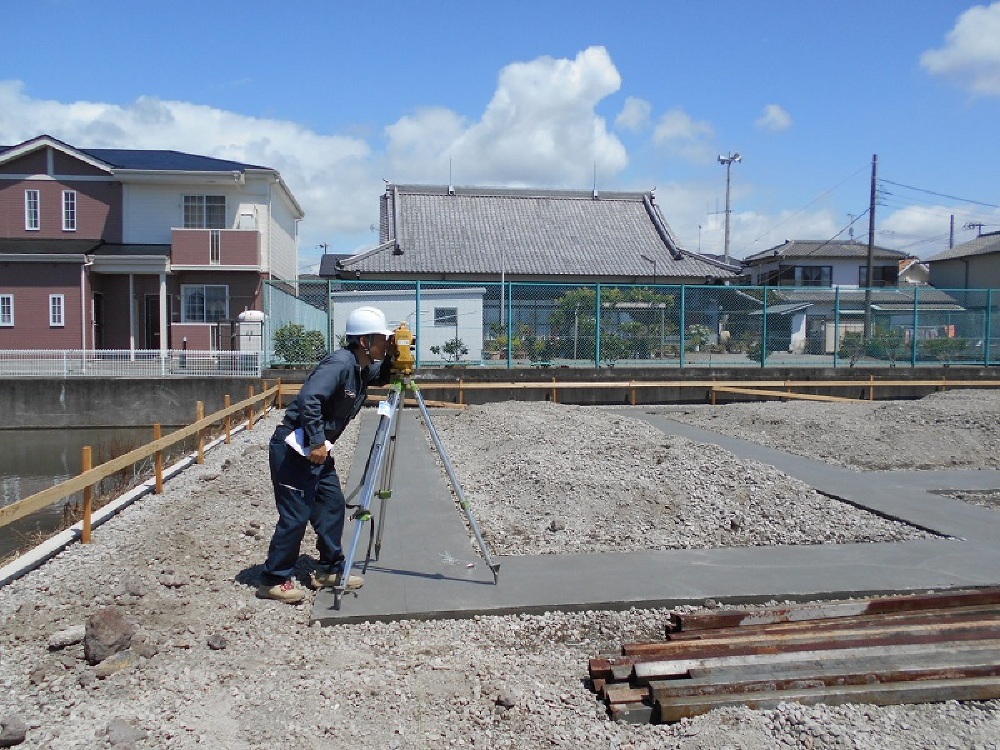

- 3. 2022年05月30日
-
遣り方

- 4. 2022年06月04日
-
砕石転圧
- 5. 2022年06月07日
-

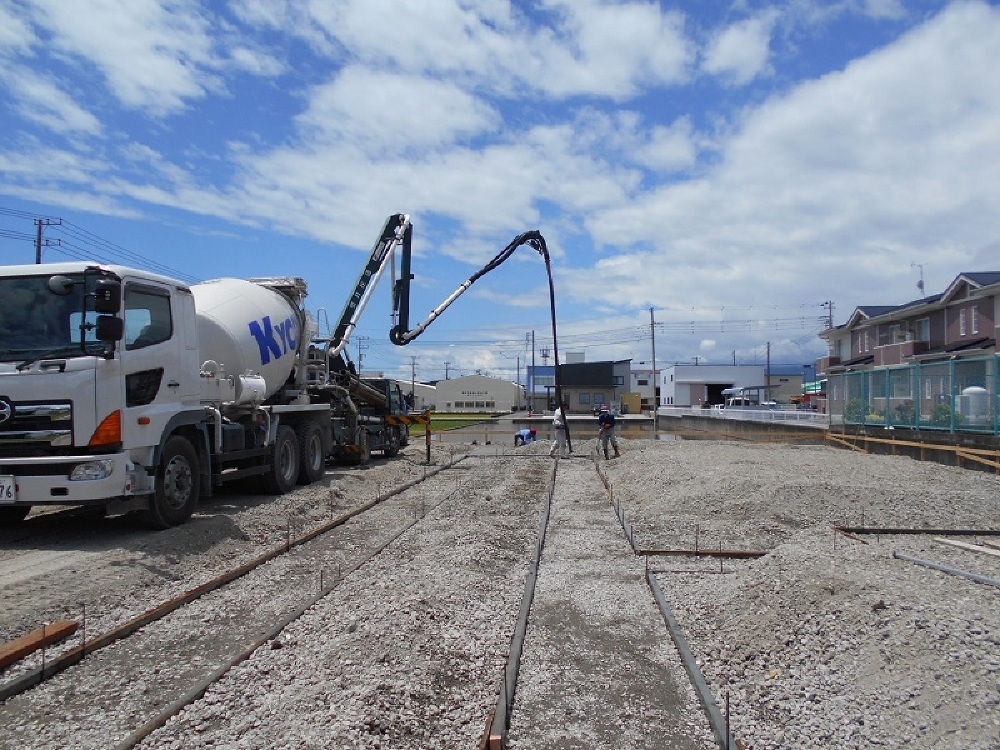

捨コン打設
- 6. 2022年06月08日
-
墨出し

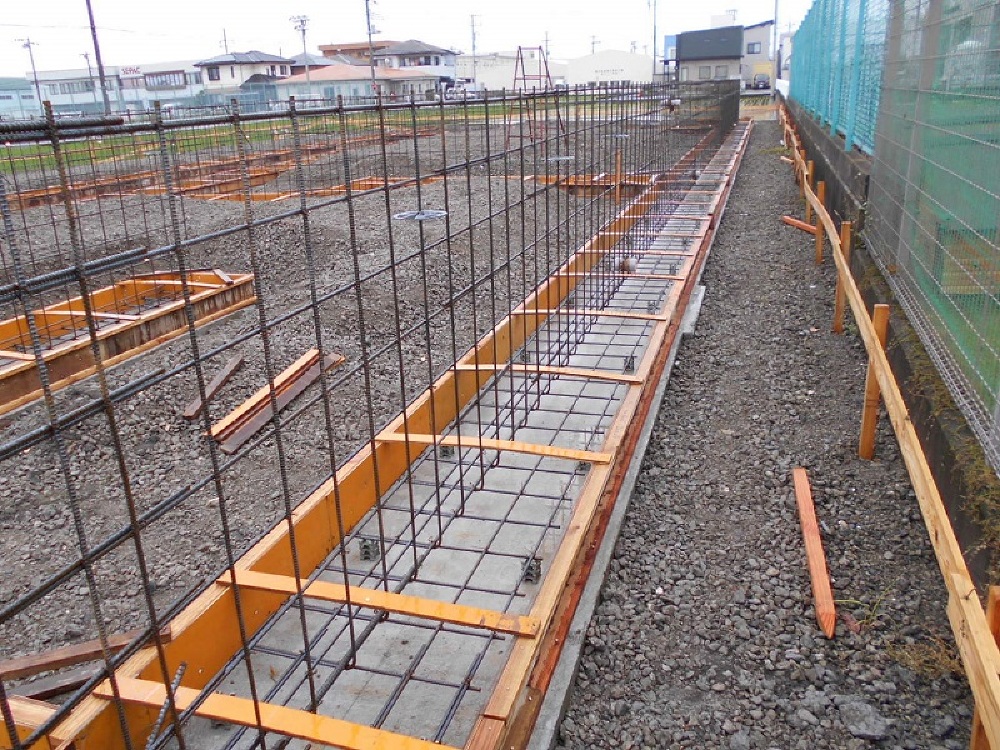

- 7. 2022年06月14日
-

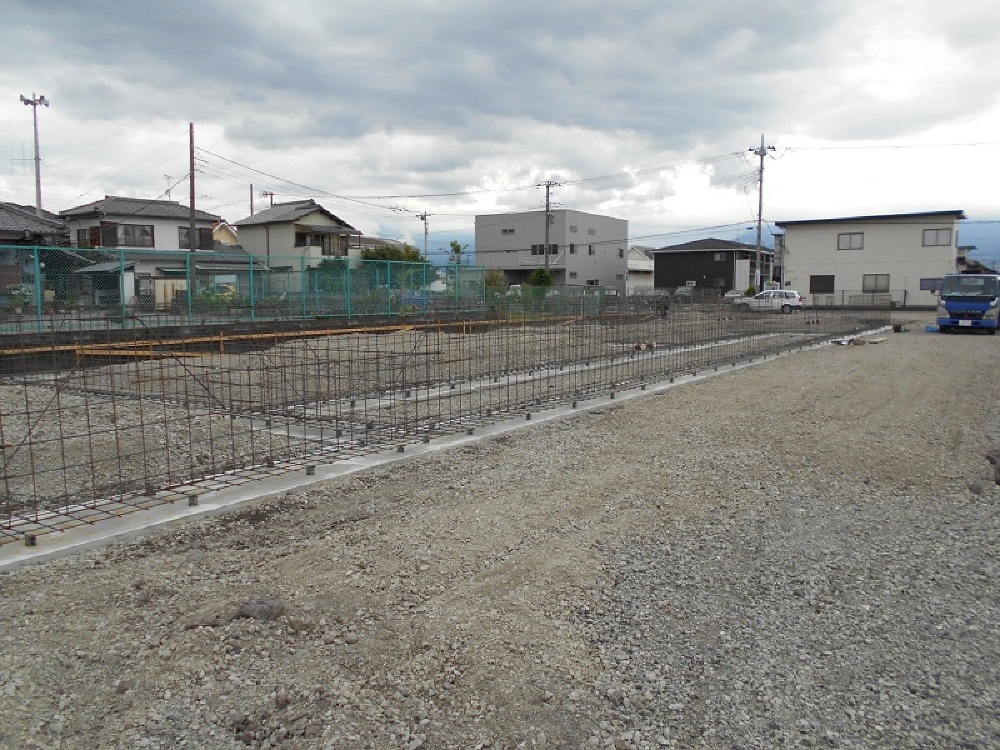

基礎配筋
- 8. 2022年06月18日
-
基礎ベース型枠
- 9. 2022年06月23日
-

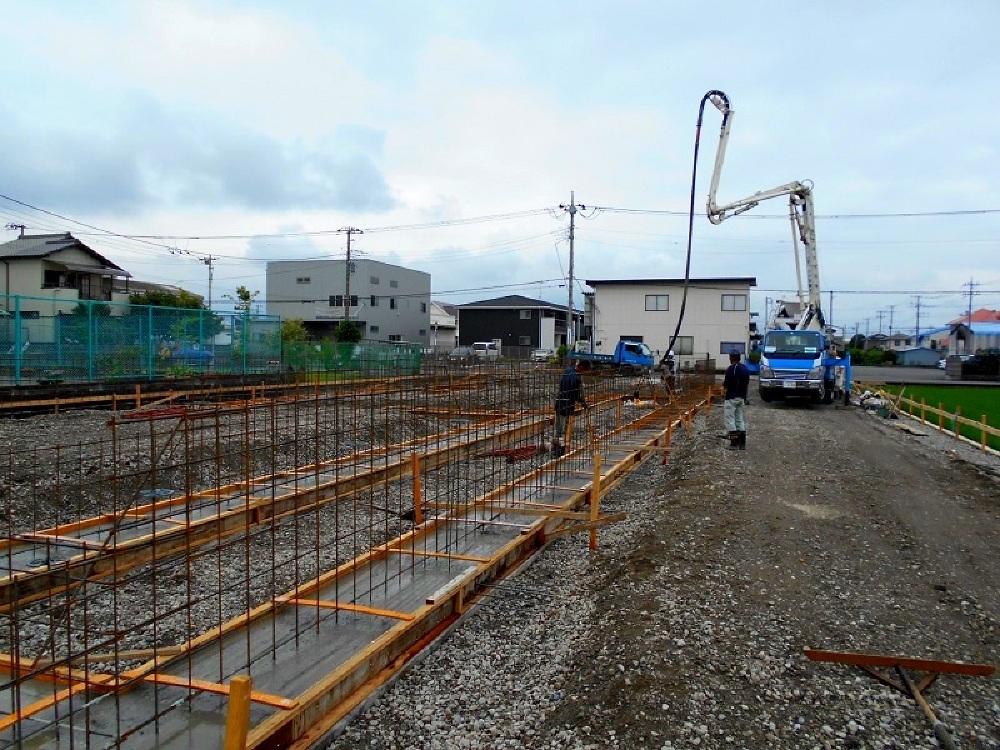

ベースコンクリート打設
- 10. 2022年07月04日
-

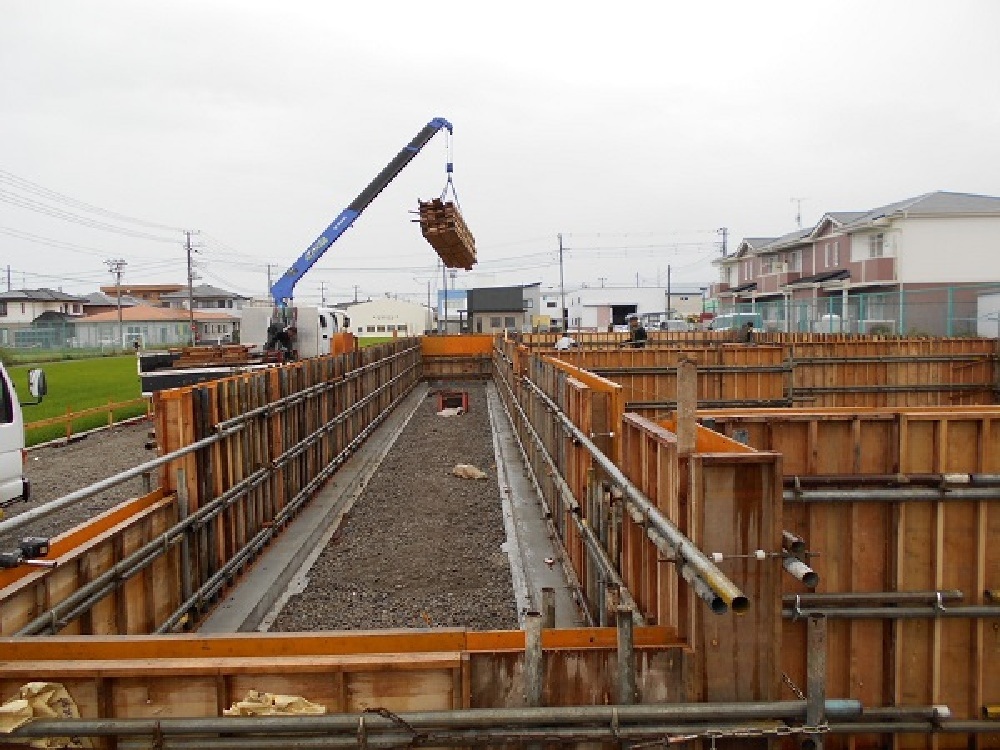

基礎 型枠工事
- 11. 2022年07月04日
-

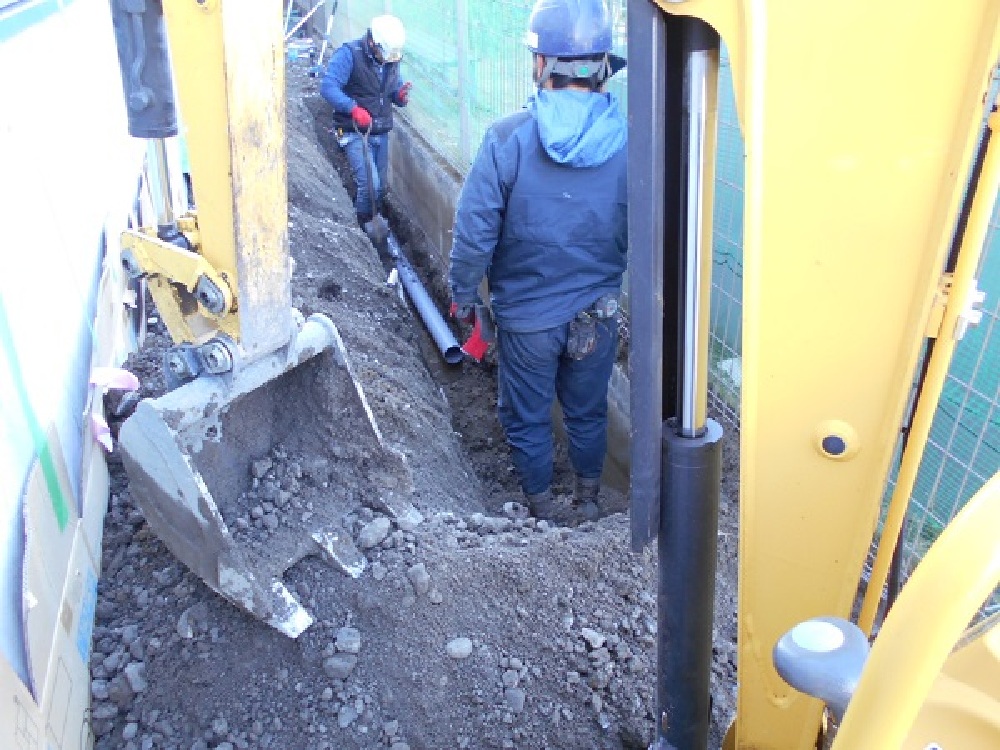

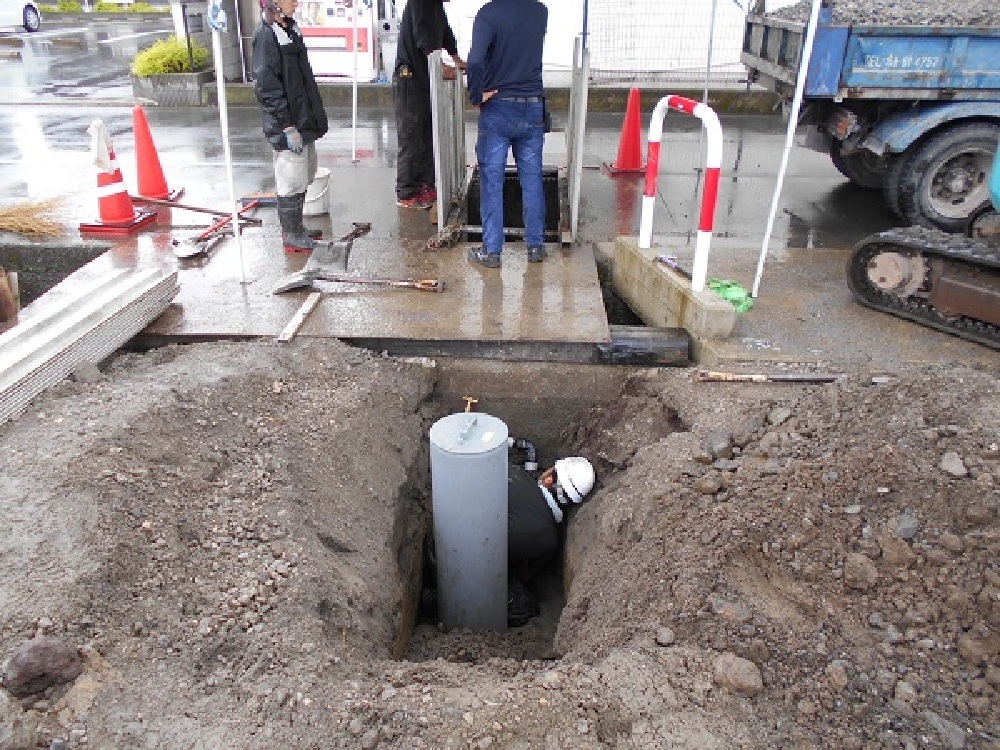

給水、下水取り出し
- 12. 2022年07月08日
-

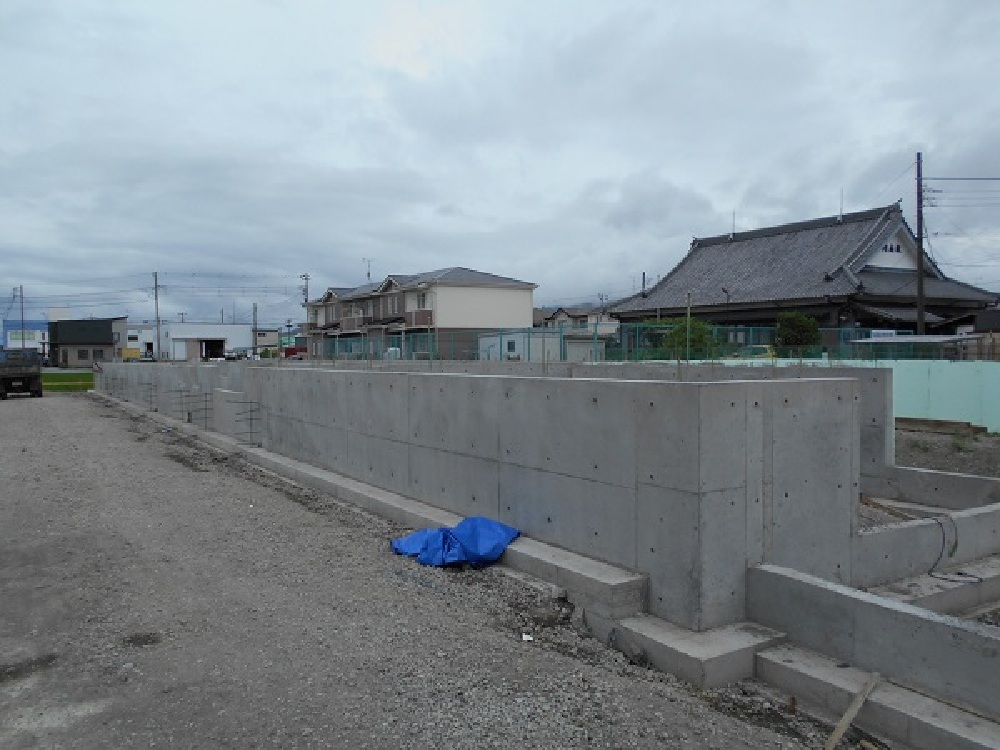

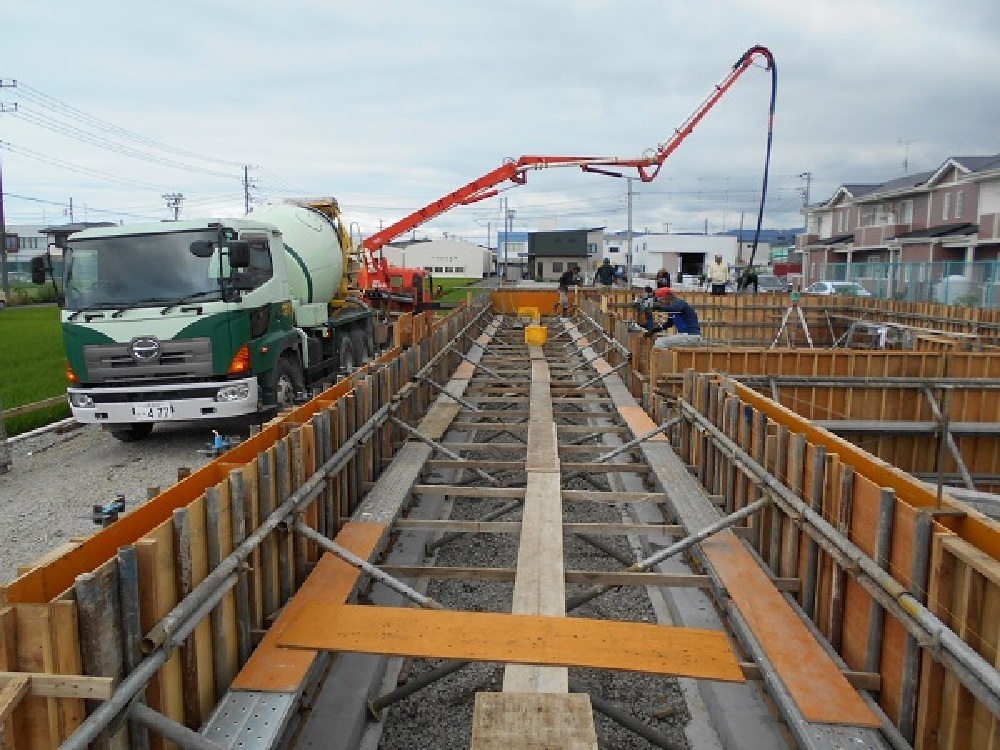

基礎 立ち上がりコンクリート打設
- 13. 2022年07月08日
-

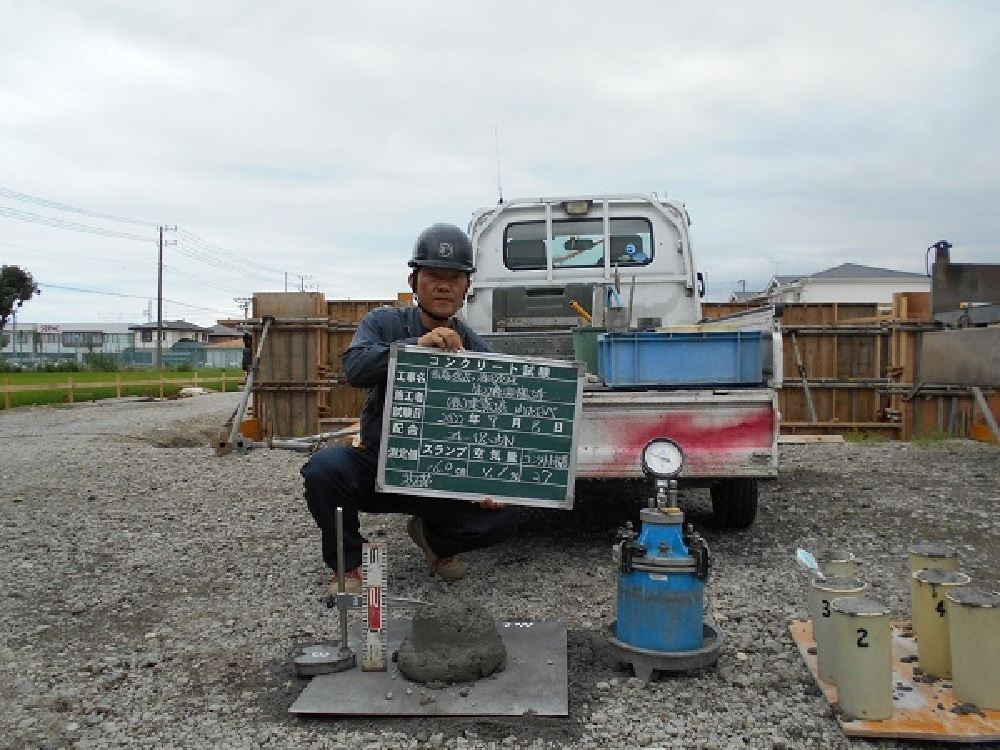

コンクリート試験
- 14. 2022年07月13日
-
型枠脱型
- 15. 2022年07月15日
-

外部配管工事
- 16. 2022年07月15日
-

埋め戻し、盛土
- 17. 2022年07月15日
-
砕石転圧

- 18. 2022年07月23日
-

先行足場架け
- 19. 2022年07月25日
-

躯体材料搬入

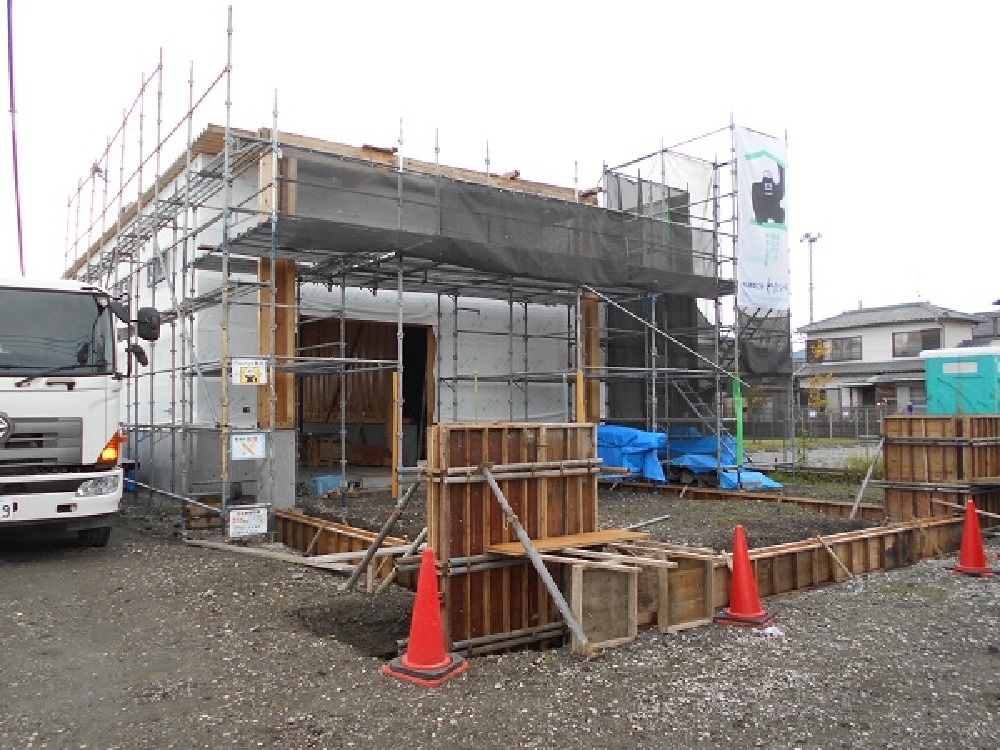

- 20. 2022年07月26日
-

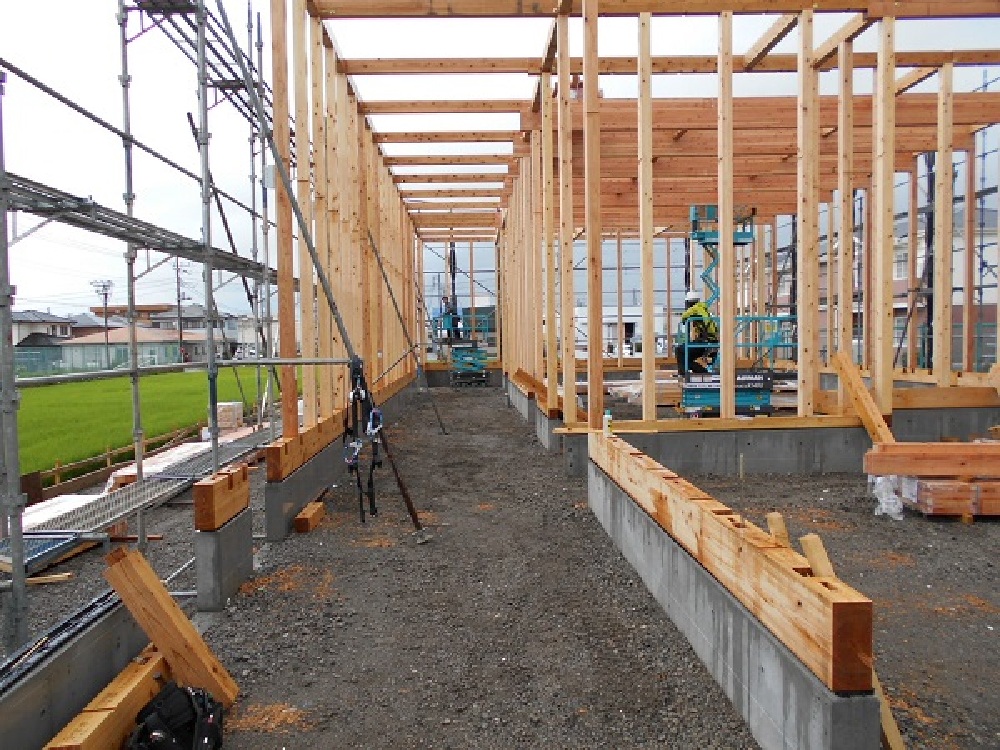

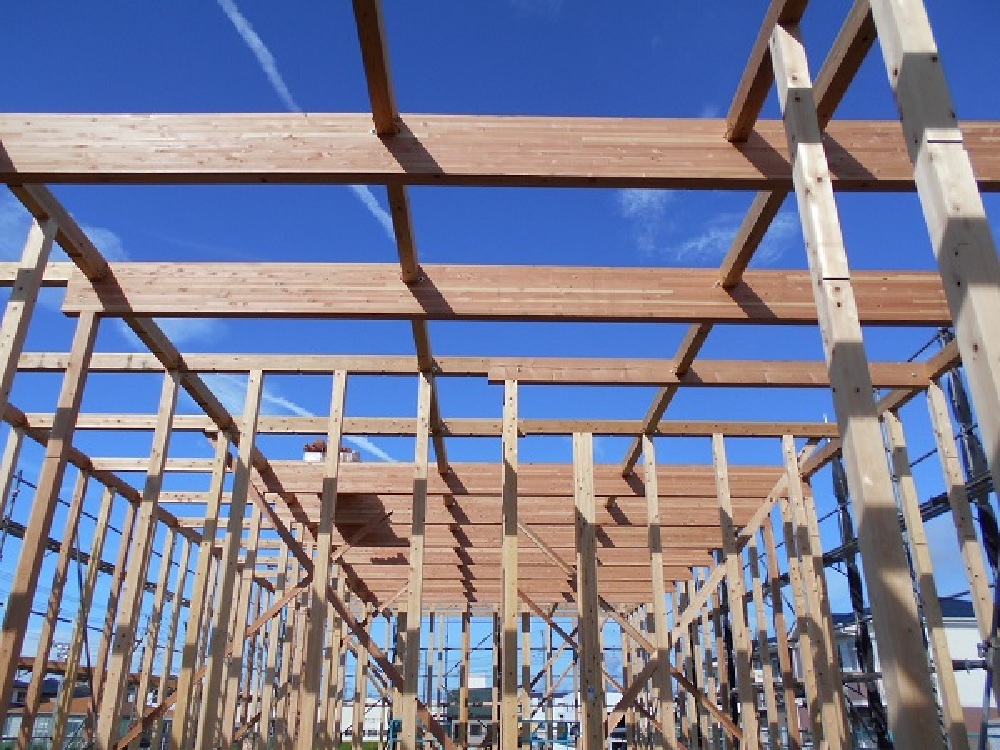

建て方工事
- 21. 2022年07月26日
-
建て方工事
- 22. 2022年07月26日
- 23. 2022年07月27日
-

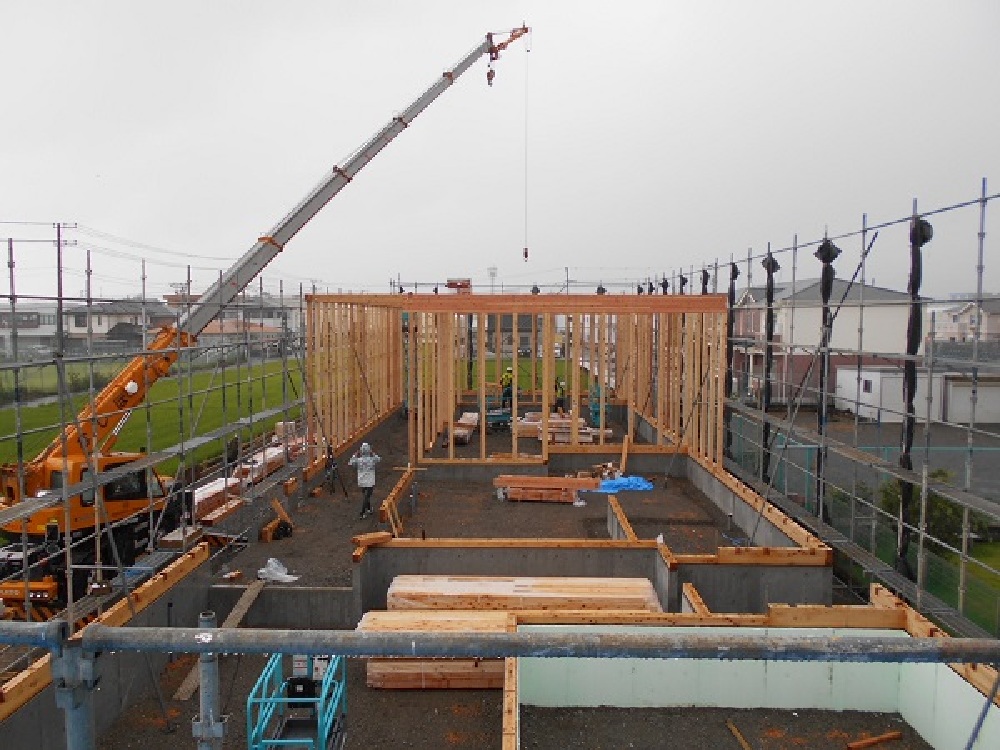

建て方工事
- 24. 2022年07月28日
-
建て方工事
- 25. 2022年07月30日
-

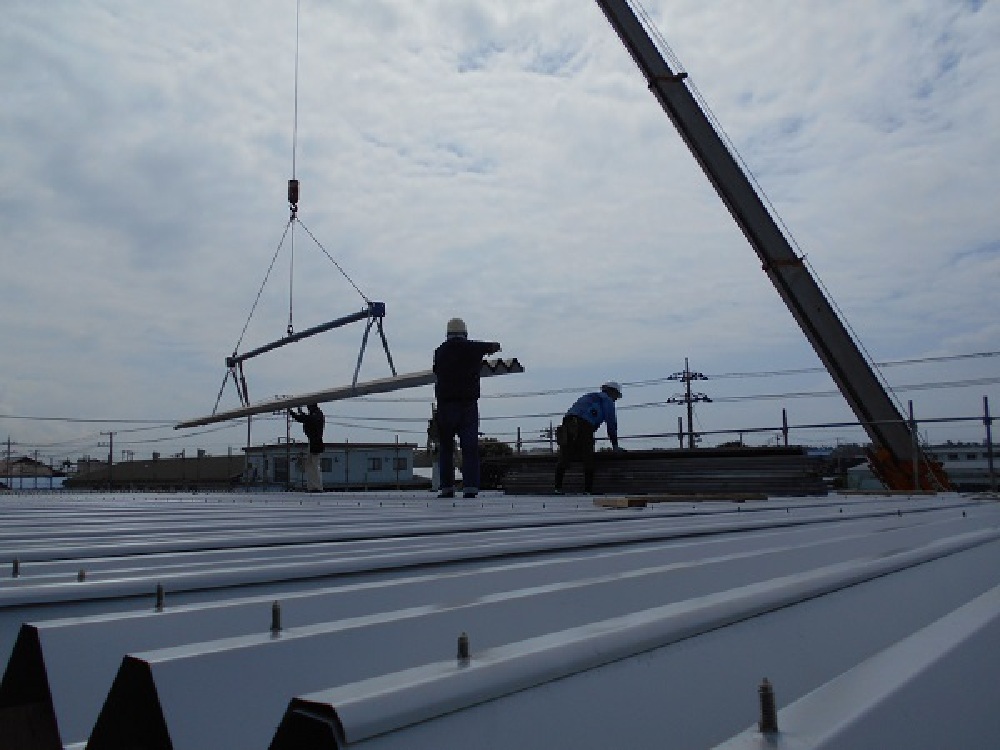

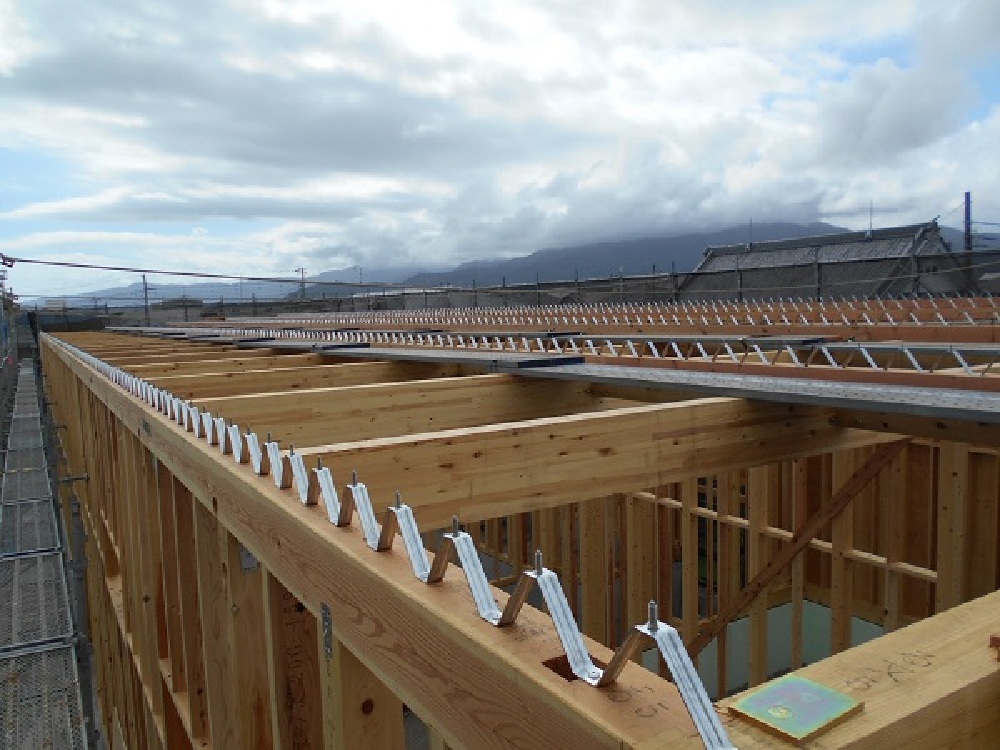

タイトフレーム設置
- 26. 2022年08月01日
-
折板搬入、設置
- 27. 2022年08月03日
-
土間配筋
- 28. 2022年08月06日
-
上棟式
- 29. 2022年08月09日
-

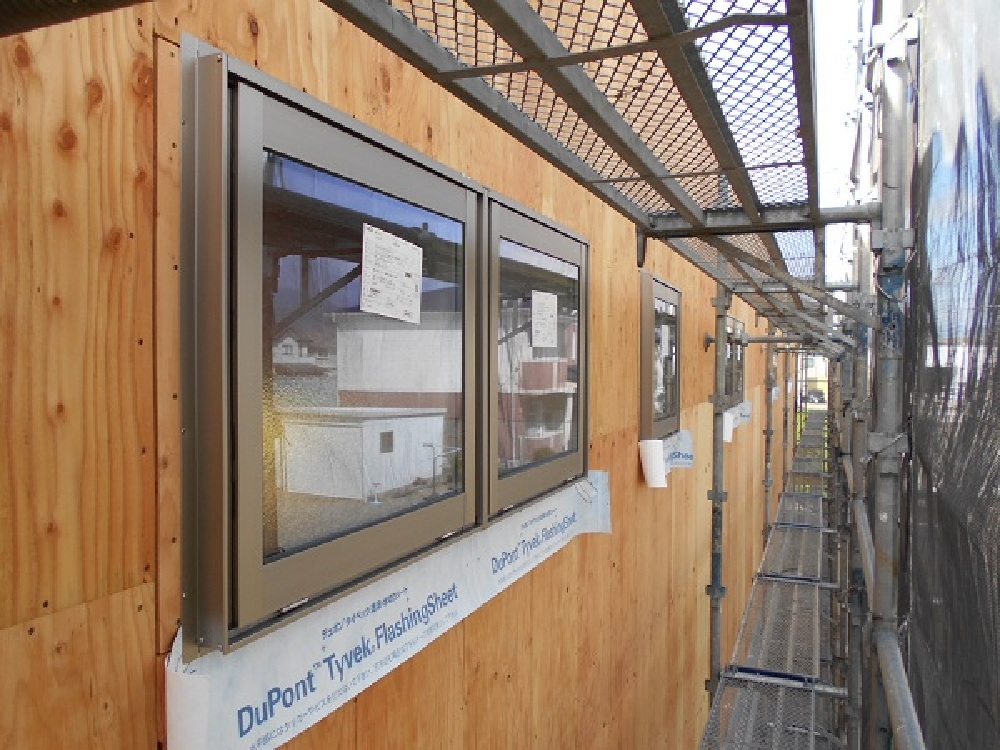

サッシ取り付け
- 30. 2022年08月10日
-

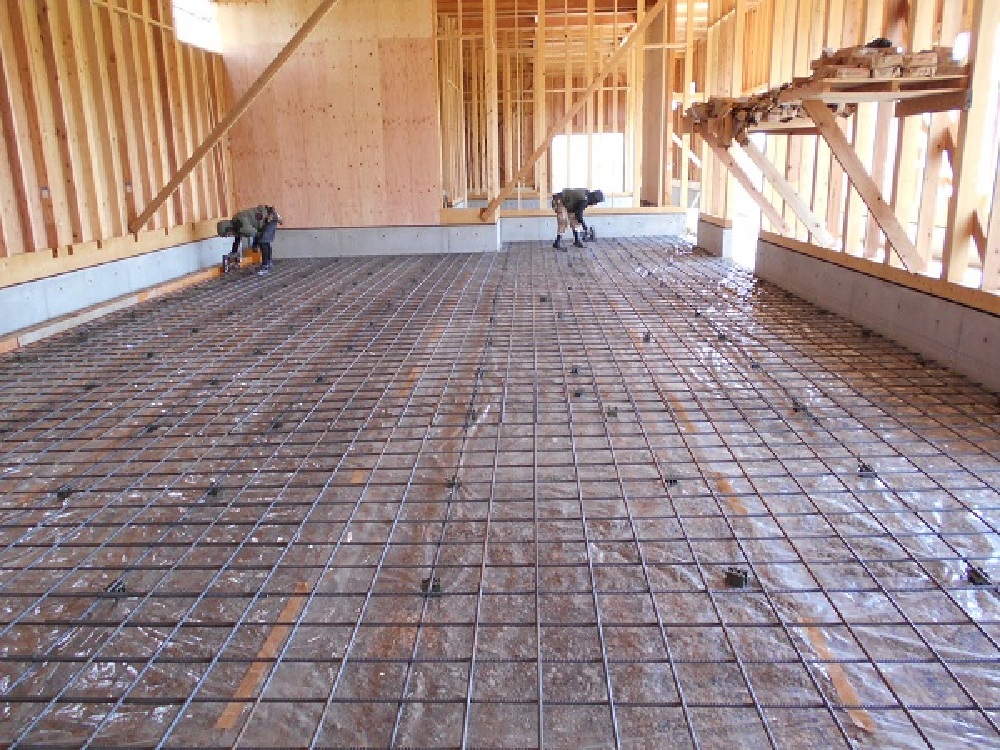

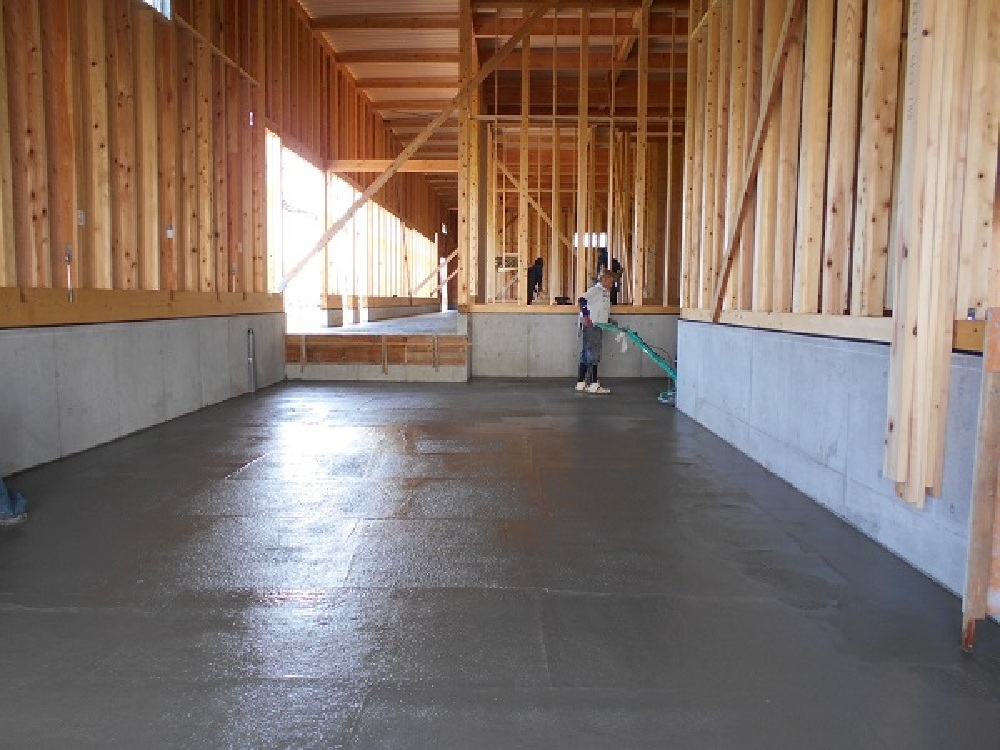

土間コンクリート打設

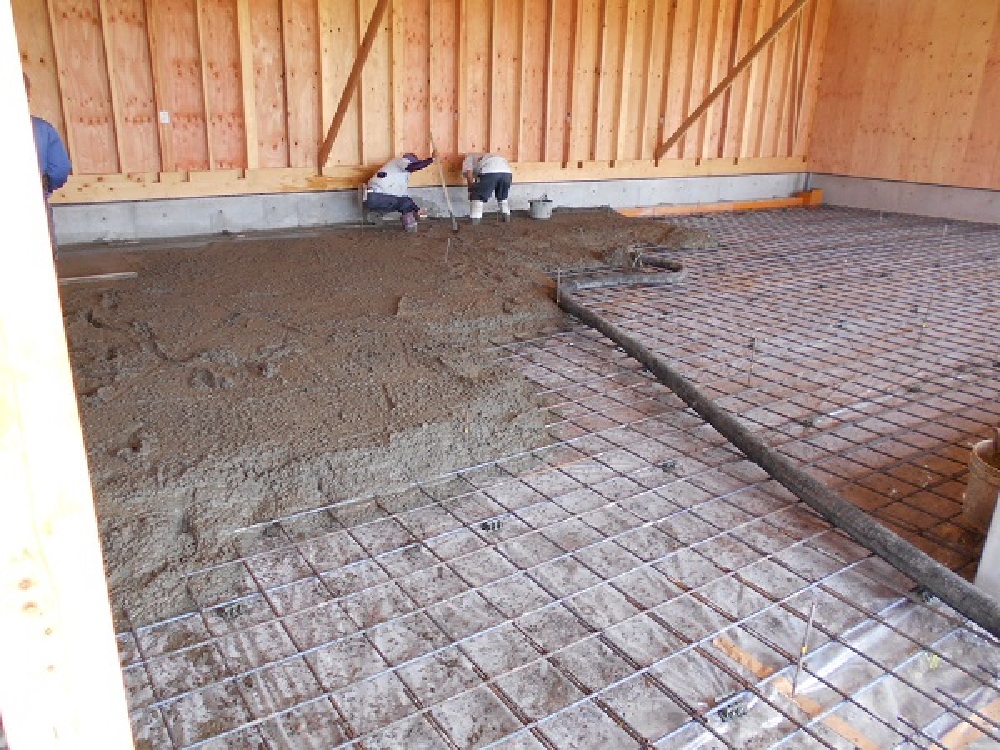

- 31. 2022年08月10日
-
土間押さえ
- 32. 2022年08月17日
-

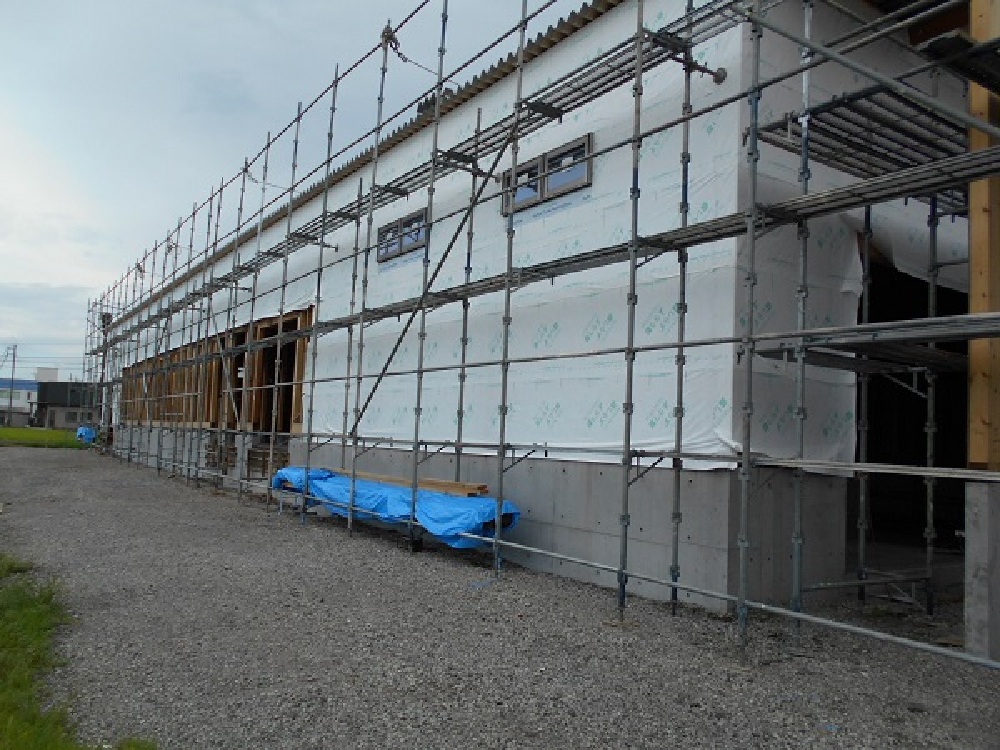

外壁透湿防水シート張り

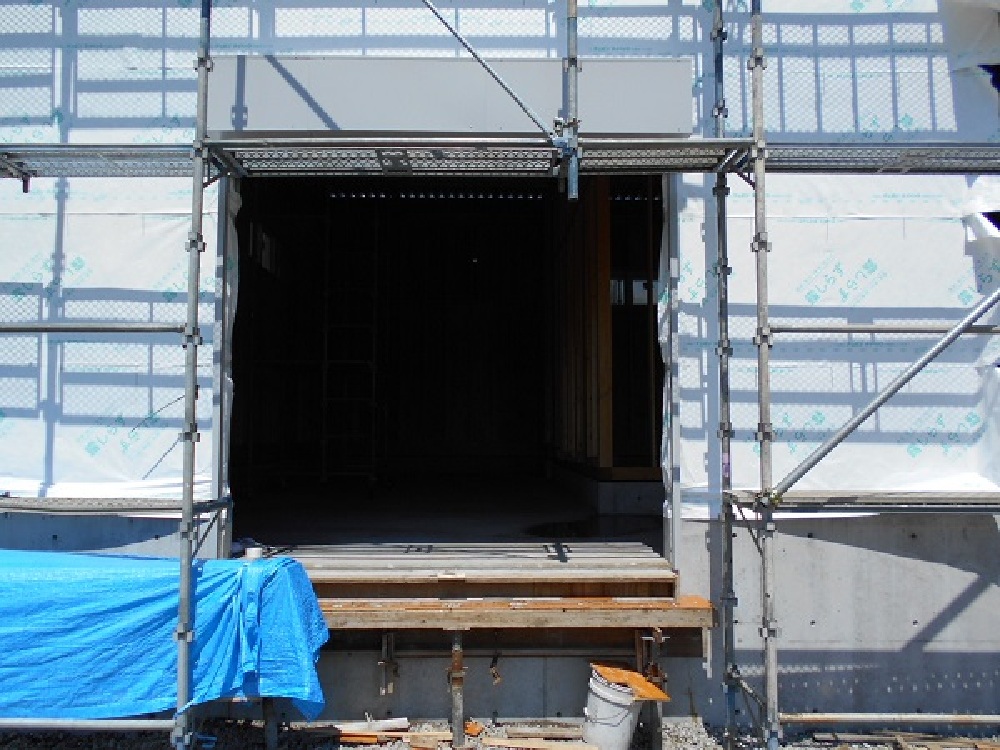

- 33. 2022年08月23日
-

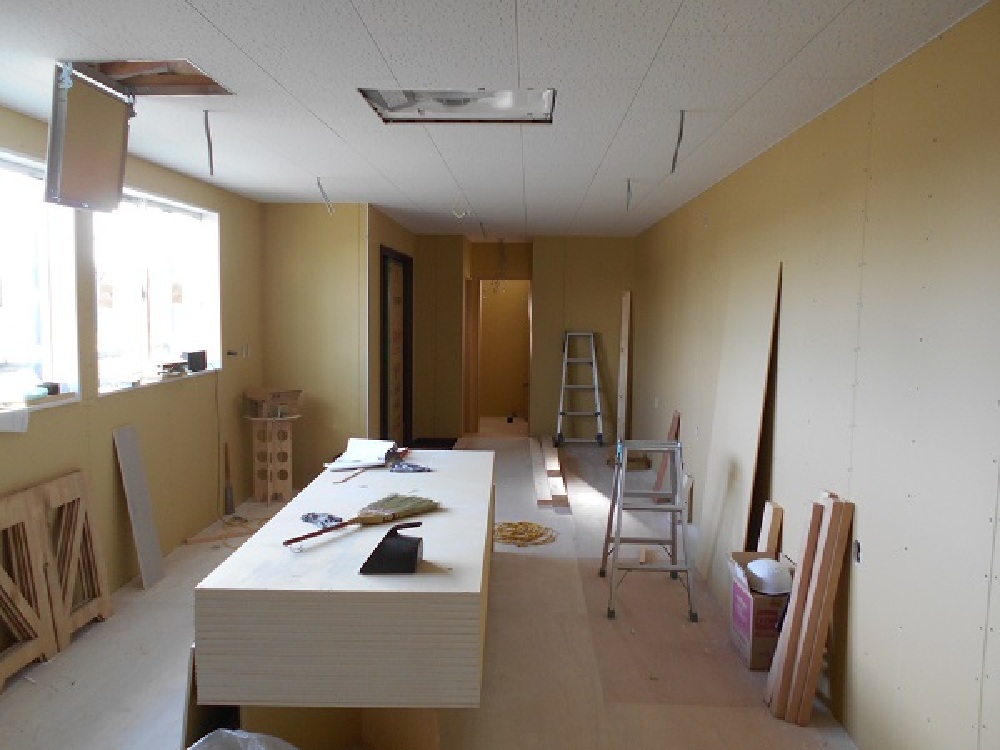

内部造作工事
- 34. 2022年08月27日
-
軽量シャッター設置
- 35. 2022年08月27日
-
配筋工事(二期部分)
- 36. 2022年09月01日
-

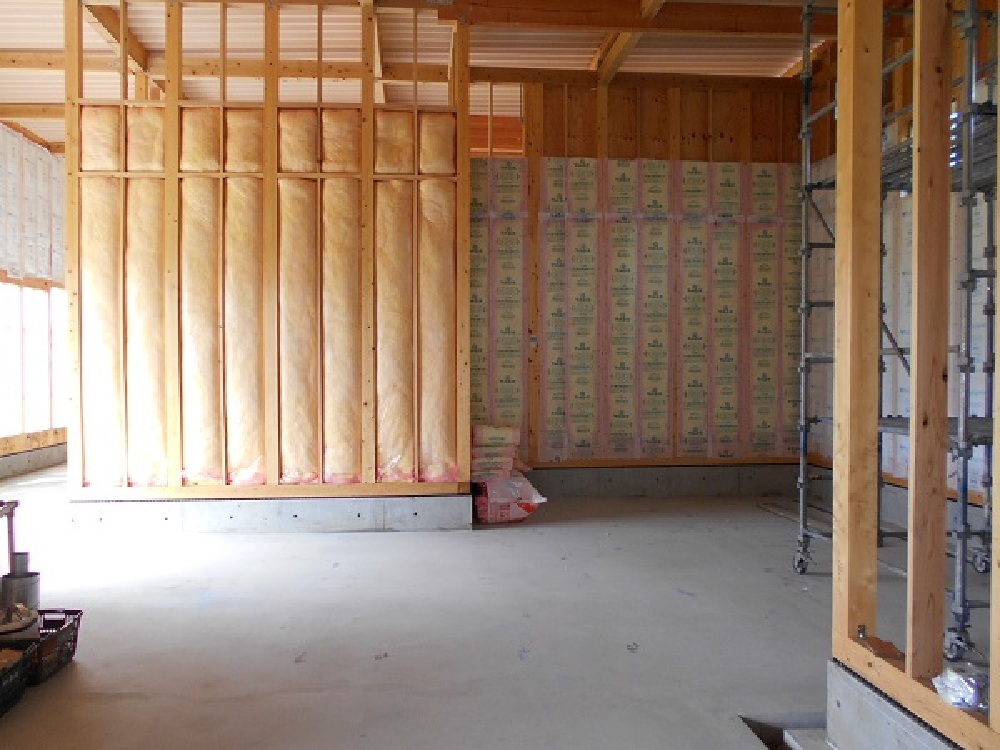

壁 断熱材充填
- 37. 2022年09月08日
-
2期 型枠工事
- 38. 2022年09月12日
-
2期 基礎完成
- 39. 2022年09月15日
-

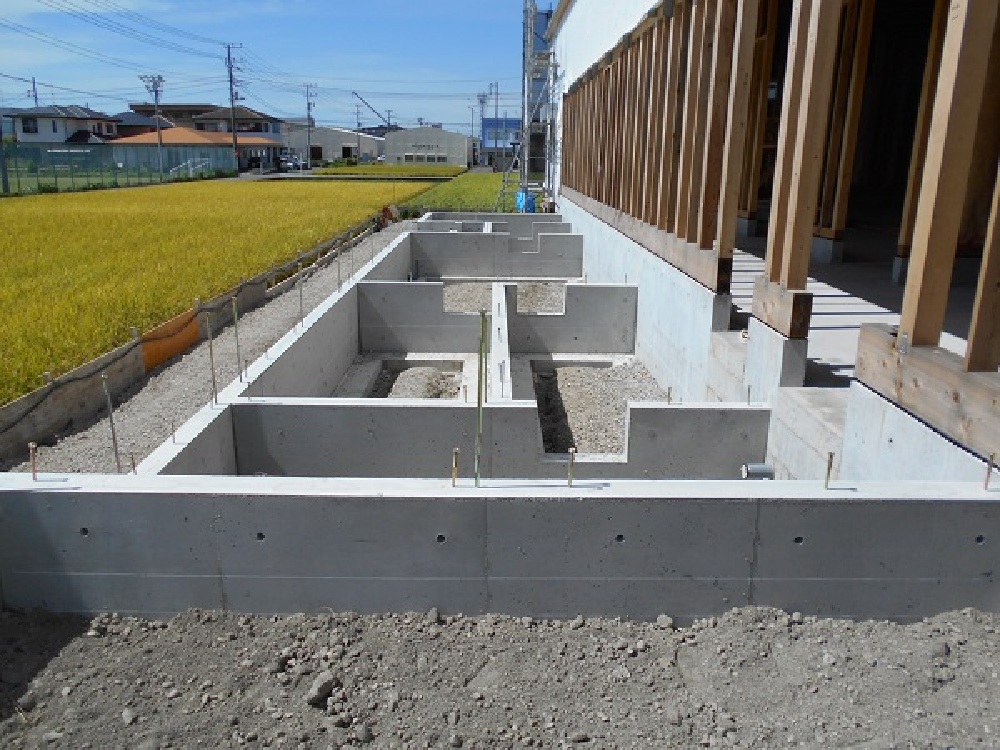

土台、大引き敷き
- 40. 2022年09月15日
-
2期 土台敷き
- 41. 2022年09月16日
-

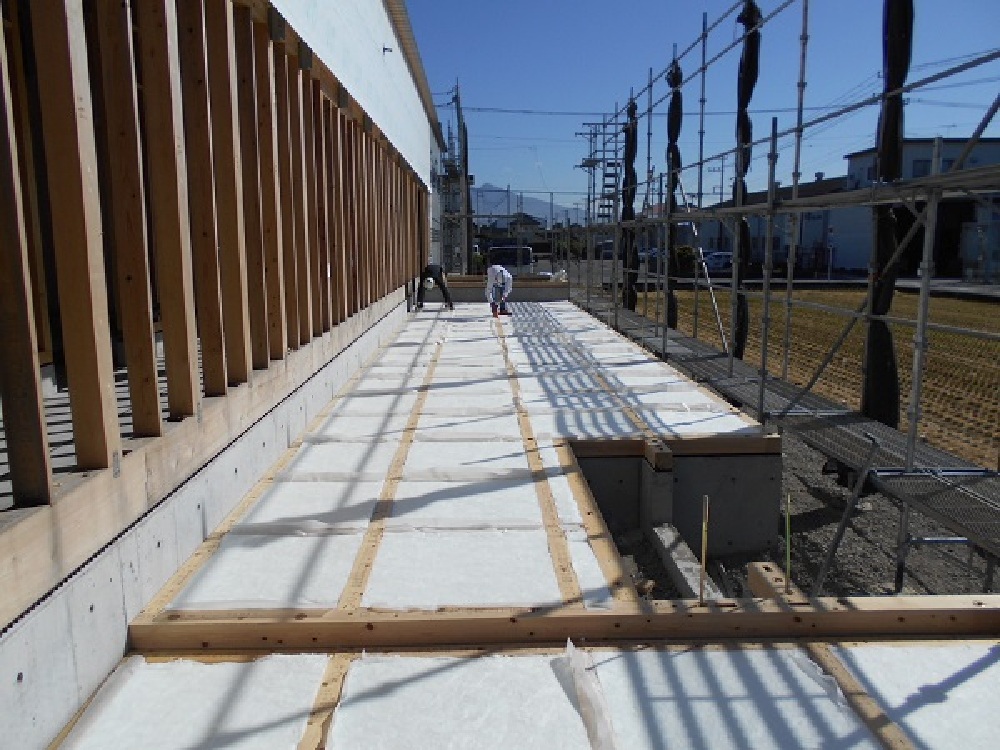

床 断熱材充填
- 42. 2022年09月17日
-

内部足場設置
- 43. 2022年09月17日
-
垂木設置
- 44. 2022年09月17日
-

建て方
- 45. 2022年09月17日
-
2期 建て方
- 46. 2022年09月27日
-
2期躯体 上棟
- 47. 2022年09月30日
-

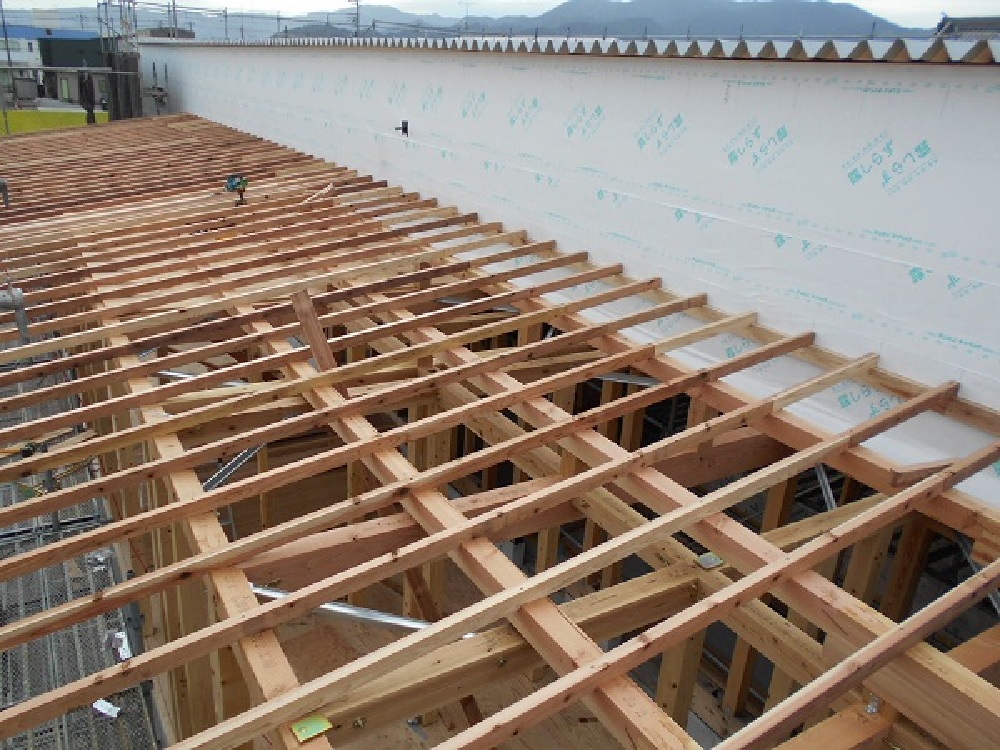

透湿防水シート 貼り
- 48. 2022年09月30日
-

水平ブレス設置
- 49. 2022年10月14日
-

設備工事
- 50. 2022年10月14日
-

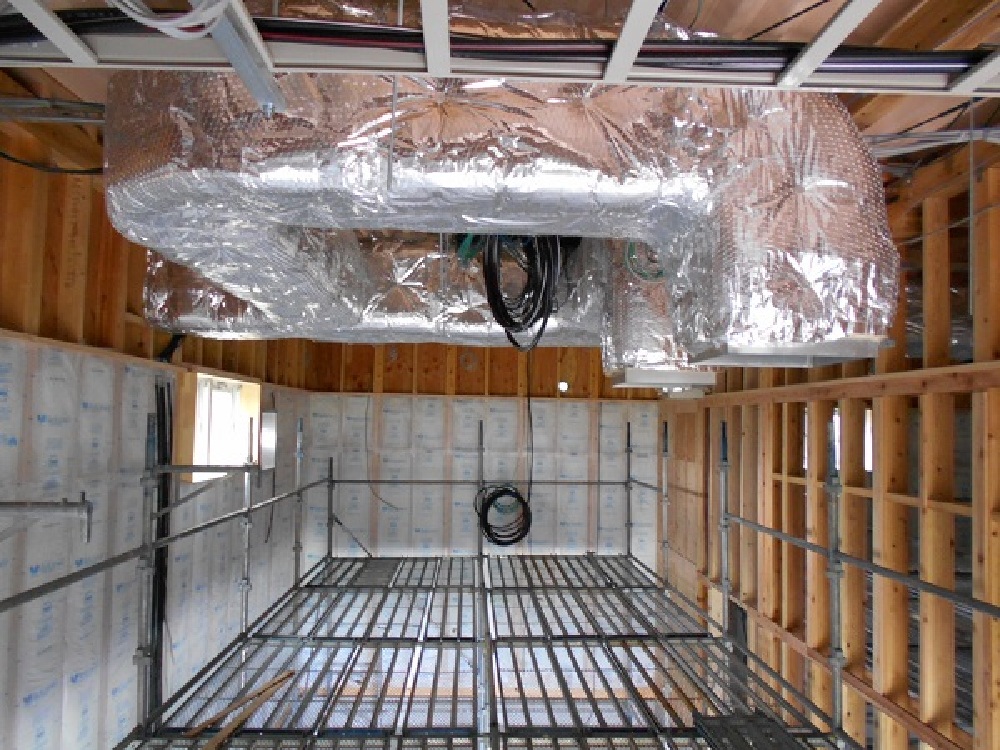

設備ダクト工事
- 51. 2022年11月01日
-

軽量天井下地
- 52. 2022年11月01日
-

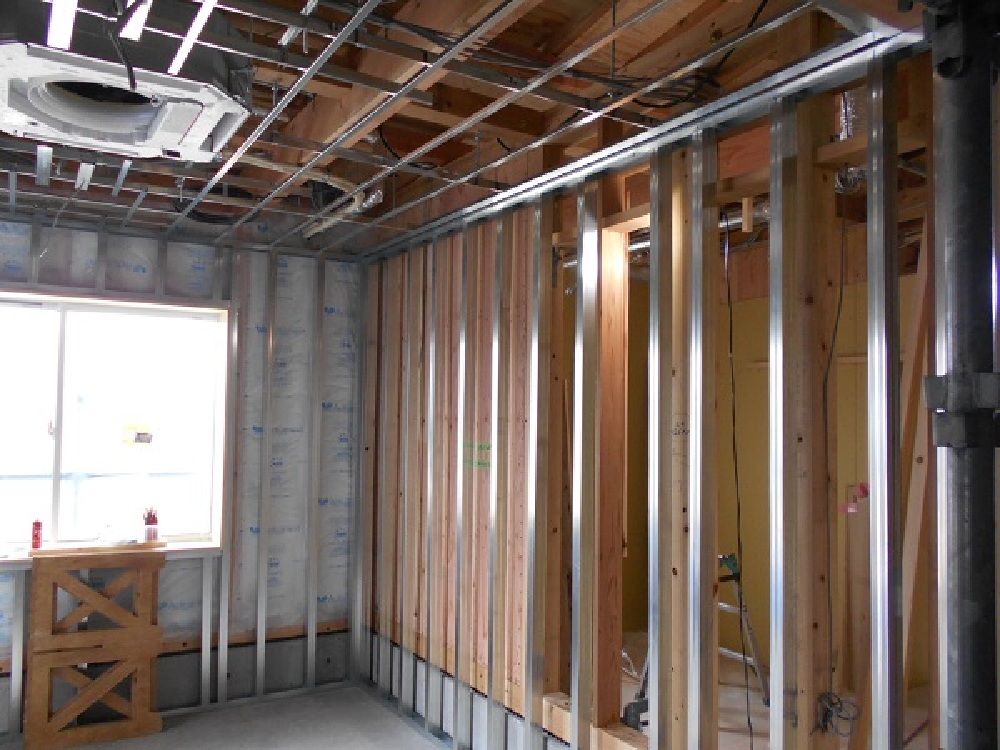

軽量間仕切り下地
- 53. 2022年11月11日
-
休憩室側ボード貼り
- 54. 2022年11月18日
-
金属サイディング張り

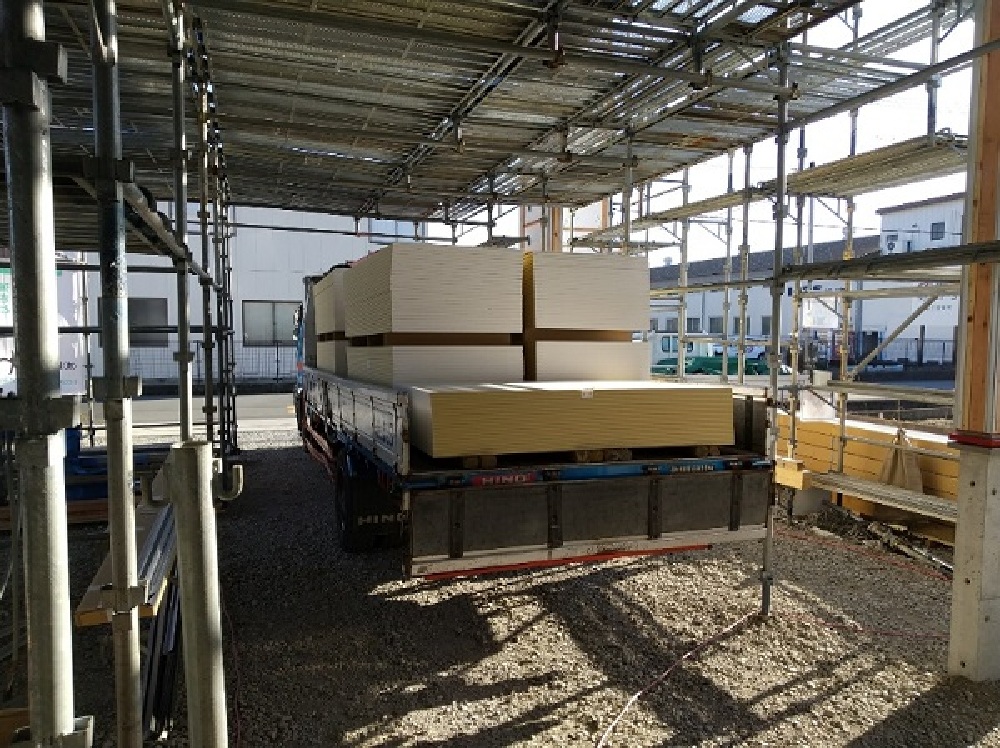

- 55. 2022年11月22日
-

プラスターボード搬入
- 56. 2022年11月22日
-
プラスターボード荷揚げ
- 57. 2022年11月22日
-
天井ボード貼り
- 58. 2022年11月22日
-
外壁 金属サイディング張り
- 59. 2022年11月23日
-

基礎、アクアフォーム吹付
- 60. 2022年12月05日
-
足場解体作業
- 61. 2022年12月07日
-
作業場天井クロス貼り
- 62. 2022年12月07日
-
壁 板金張り
- 63. 2022年12月12日
-

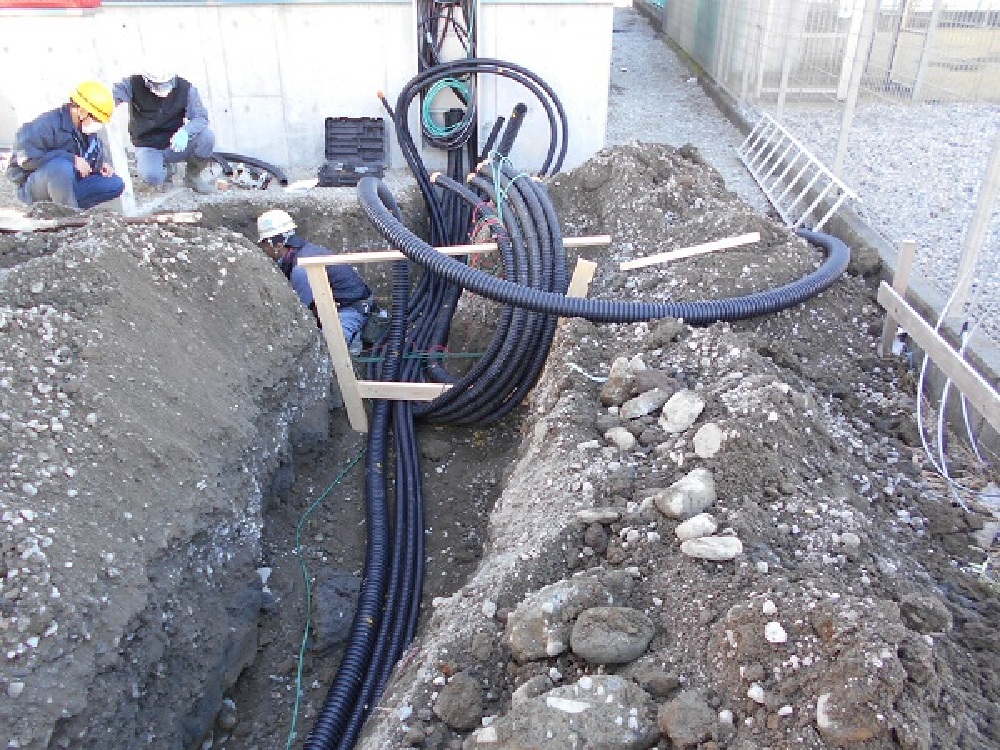

電気幹線埋設工事
- 64. 2022年12月19日
-
外部配管工事
- 65. 2022年12月20日
-

倉庫土間研磨作業
- 66. 2023年01月10日
-

冷蔵倉庫パネル搬入
- 67. 2023年01月10日
-
玄関タイル貼り
- 68. 2023年01月11日
-

パネル設置工事
- 69. 2023年01月13日
-
パネル組立て完了
- 70. 2023年01月16日
-
キュービクル設置
- 71. 2023年01月16日
-

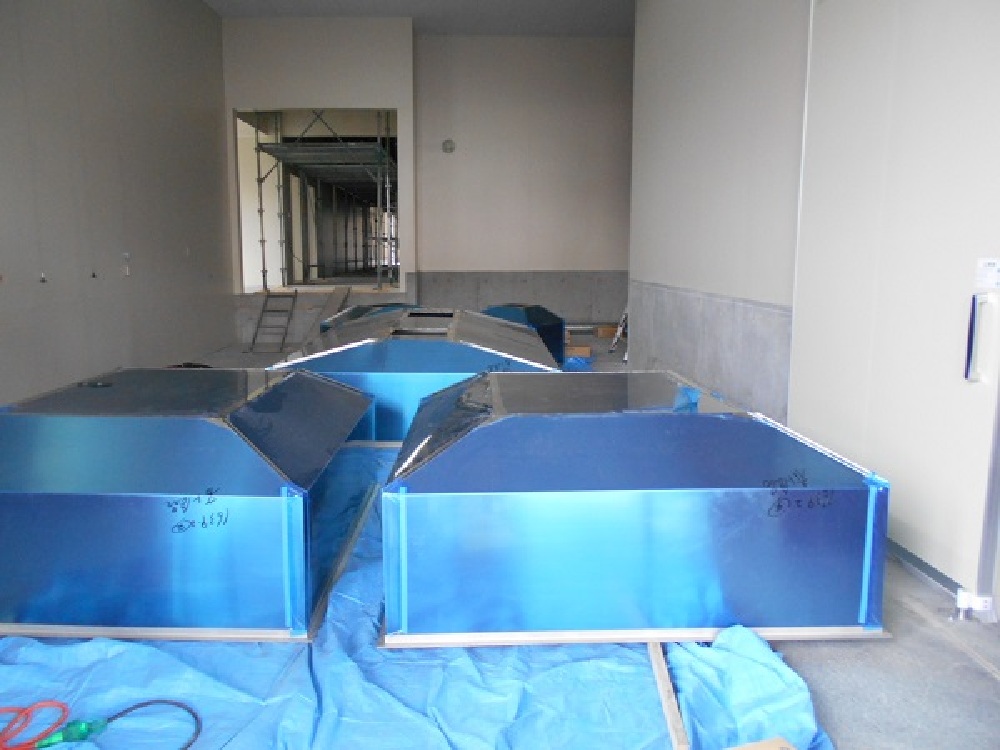

換気フード搬入
- 72. 2023年01月16日
-

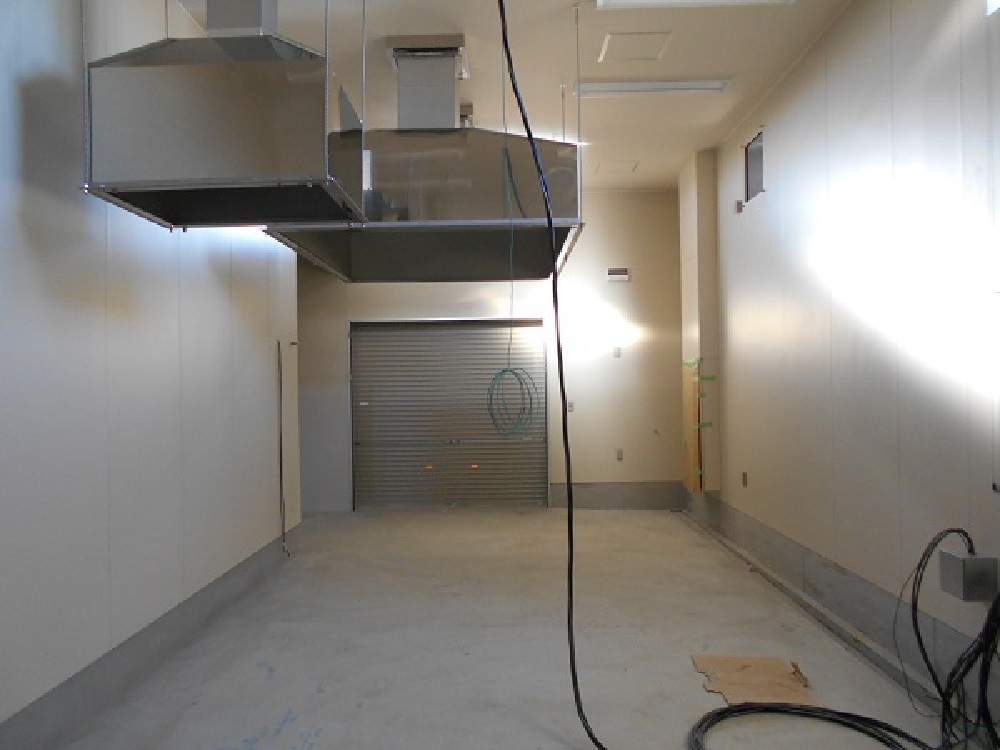

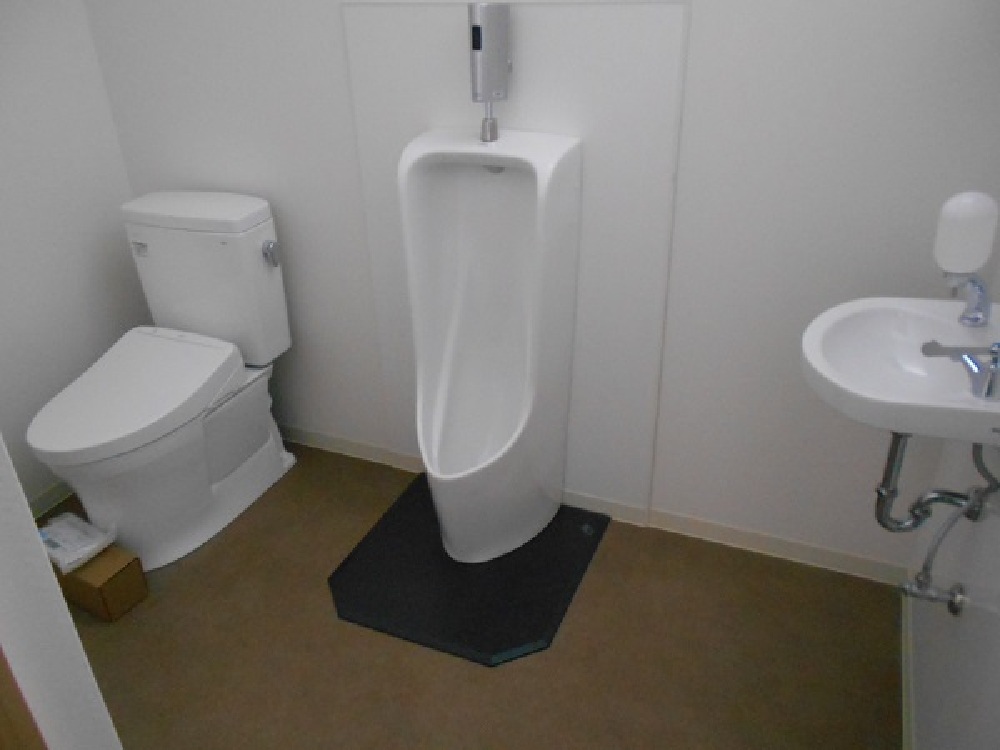

衛生機器設置
- 73. 2023年01月20日
-
換気フード設置状況
- 74. 2023年01月20日
-
内部足場解体状況
- 75. 2023年01月23日
-
耐熱塗床下地工事
- 76. 2023年01月25日
-

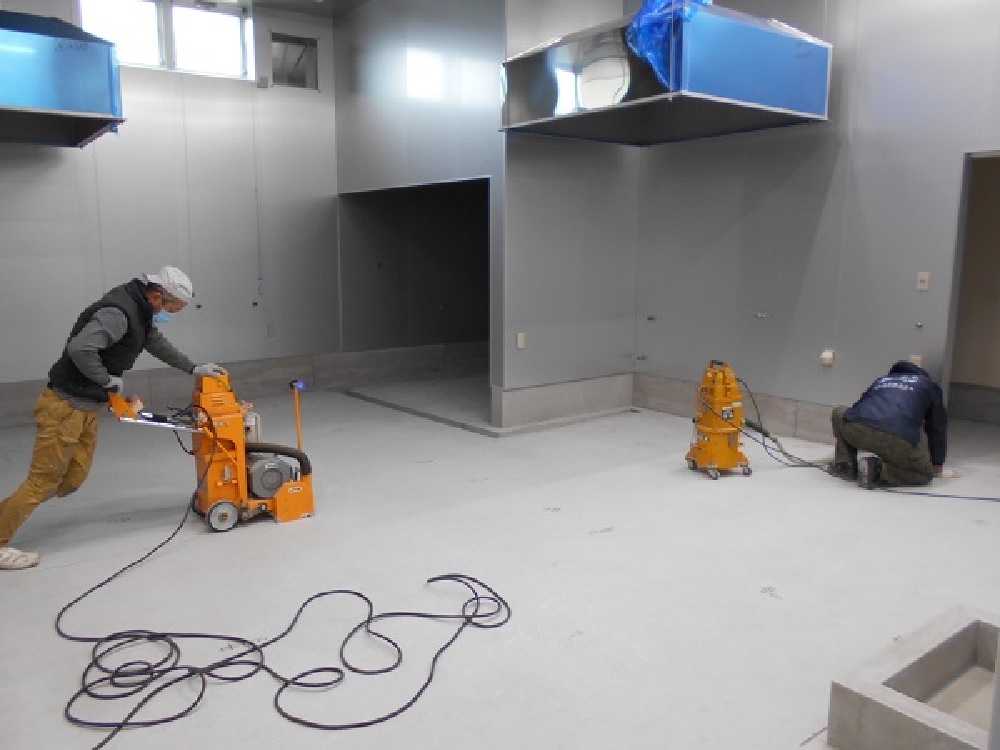

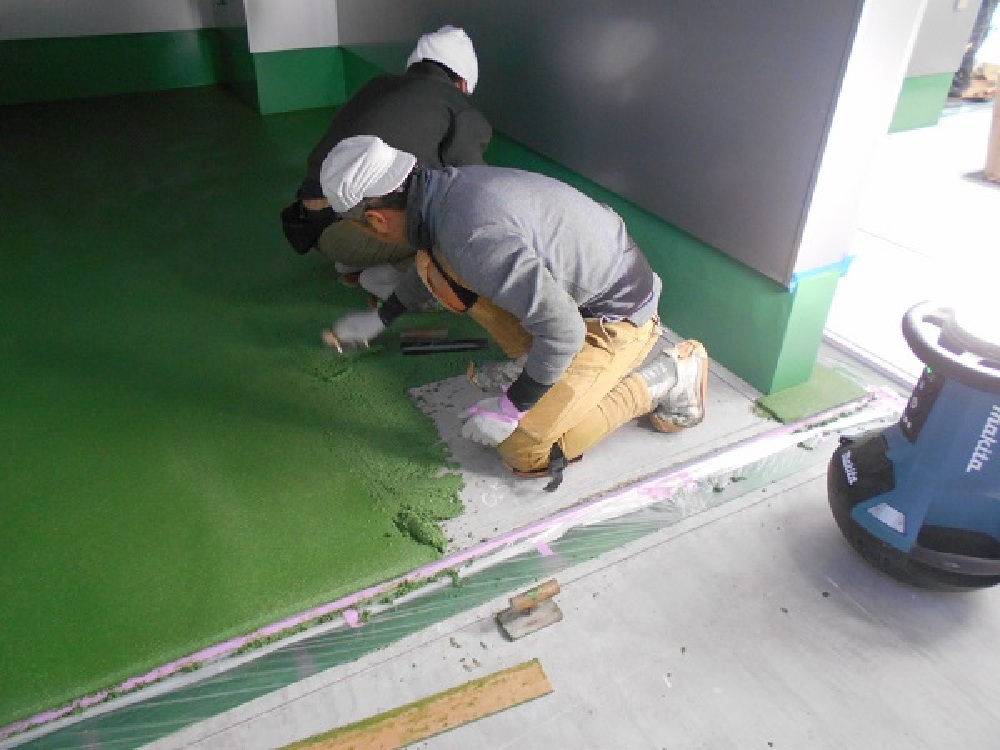

耐熱性塗床施工
- 77. 2023年01月25日
-
幹線接続工事
- 78. 2023年01月26日
-
塗床 完了
- 79. 2023年02月06日
-

パネルドア 搬入
- 80. 2023年02月08日
-
外構工事
- 81. 2023年02月27日
-

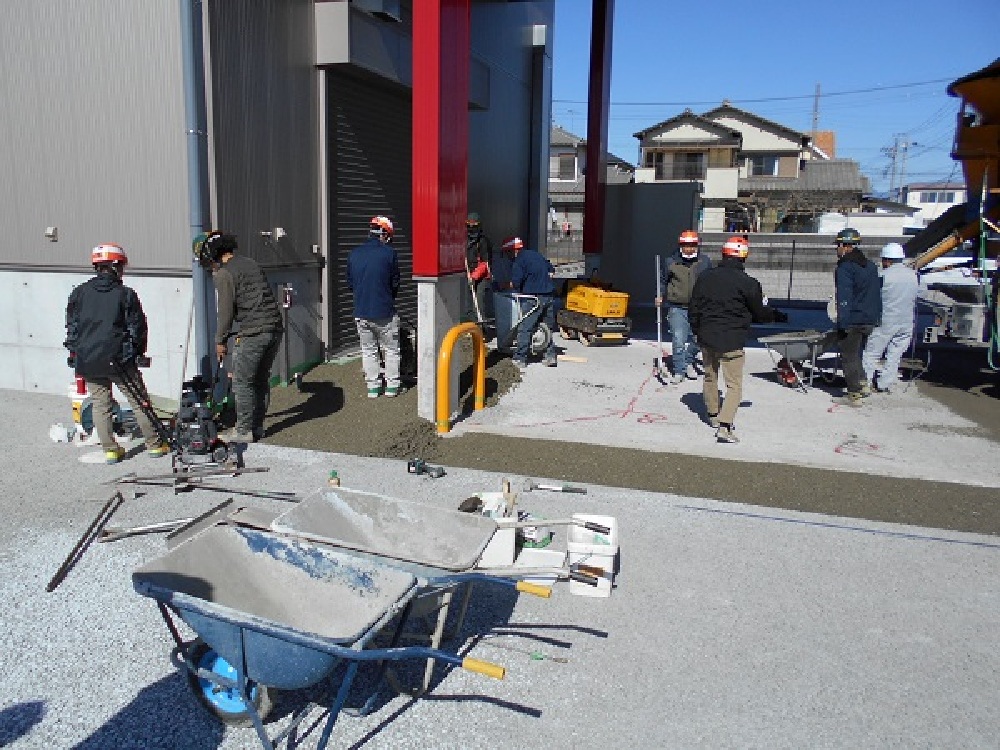

舗装工事ドライテック
- 82. 2023年03月31日
-

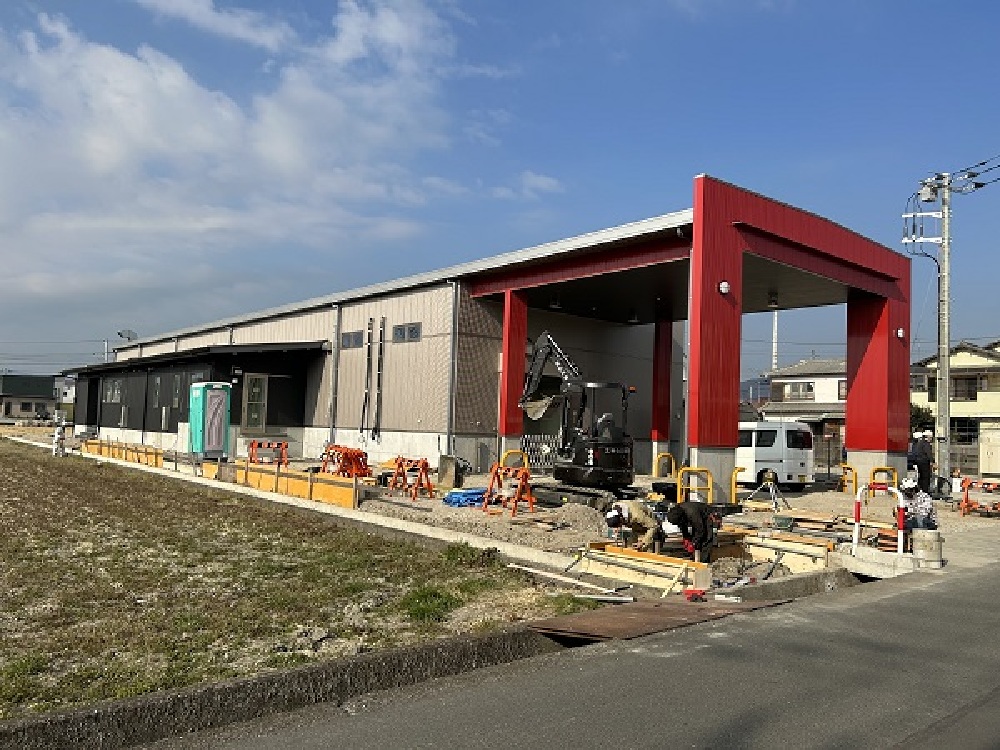

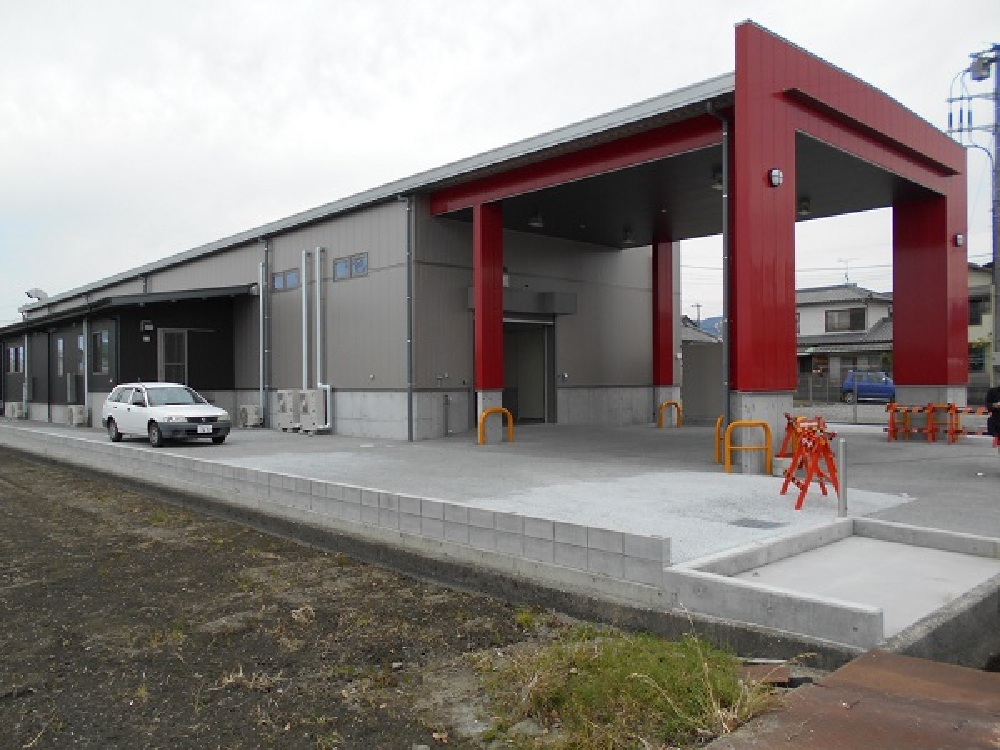

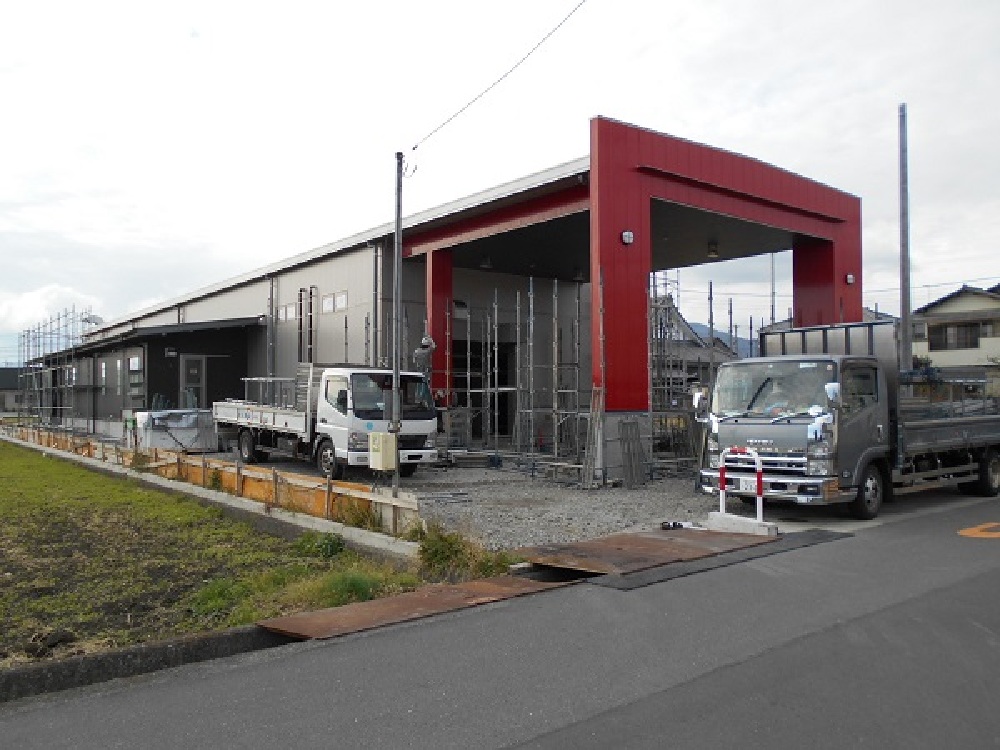

外観
- 83. 2023年04月05日
-

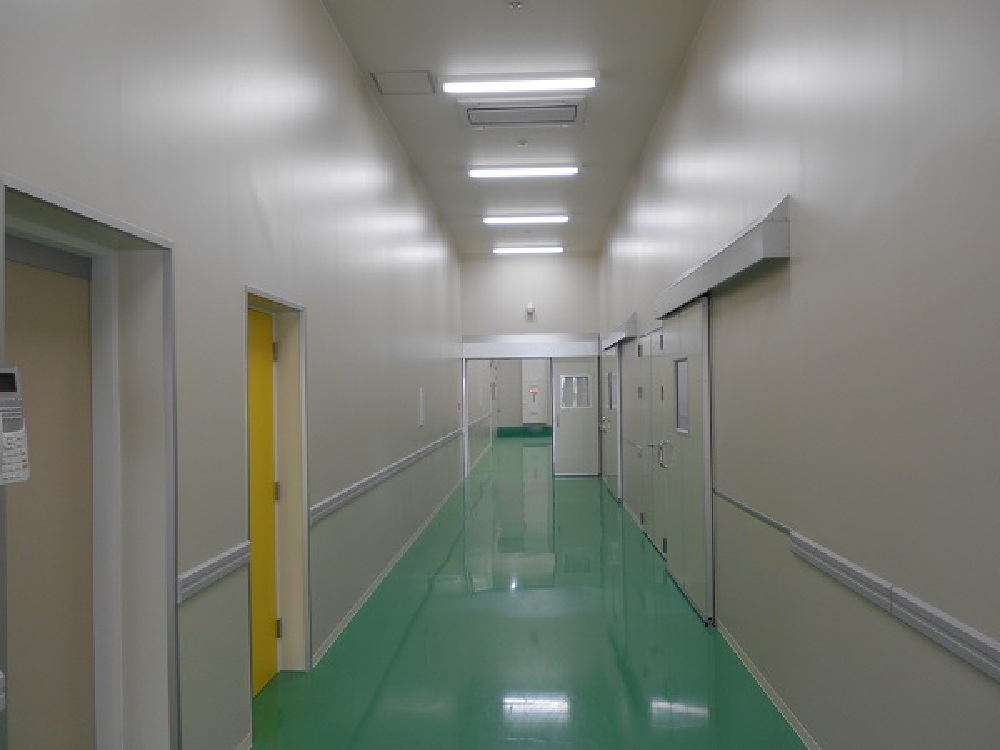

通路
- 84. 2023年04月05日
-

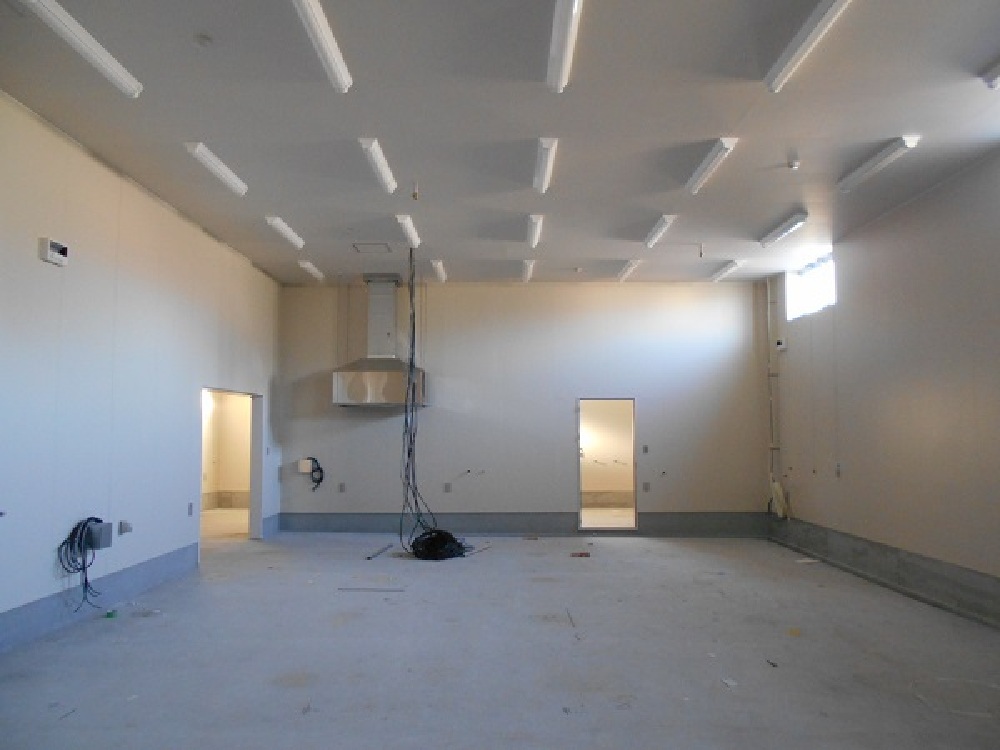

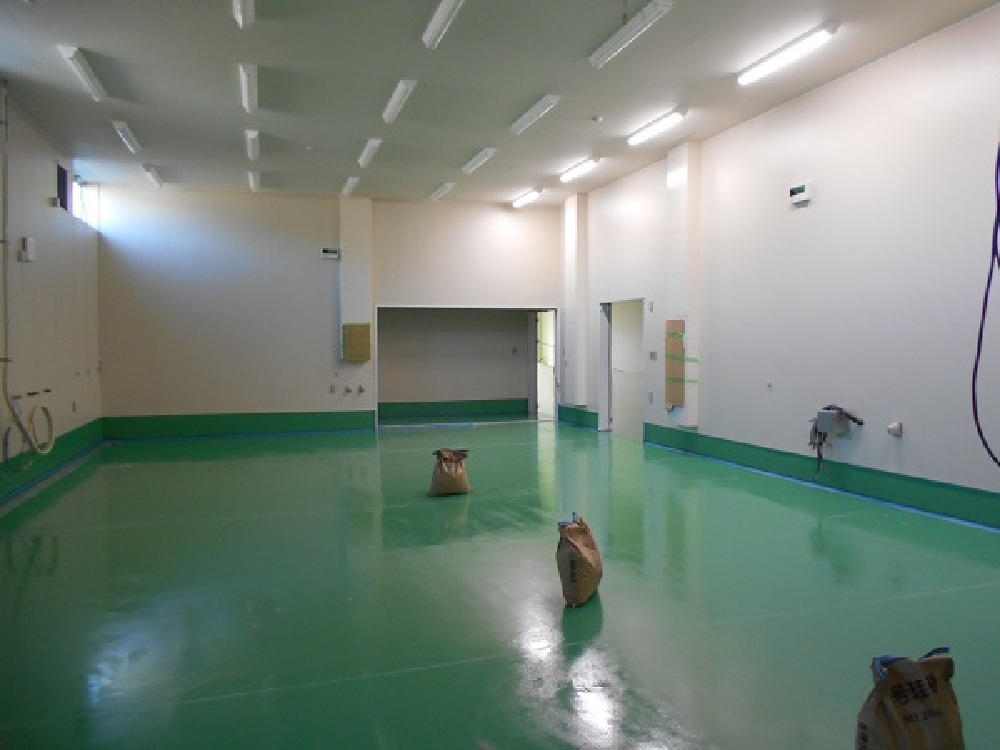

作業室
- 85. 2023年04月05日
-

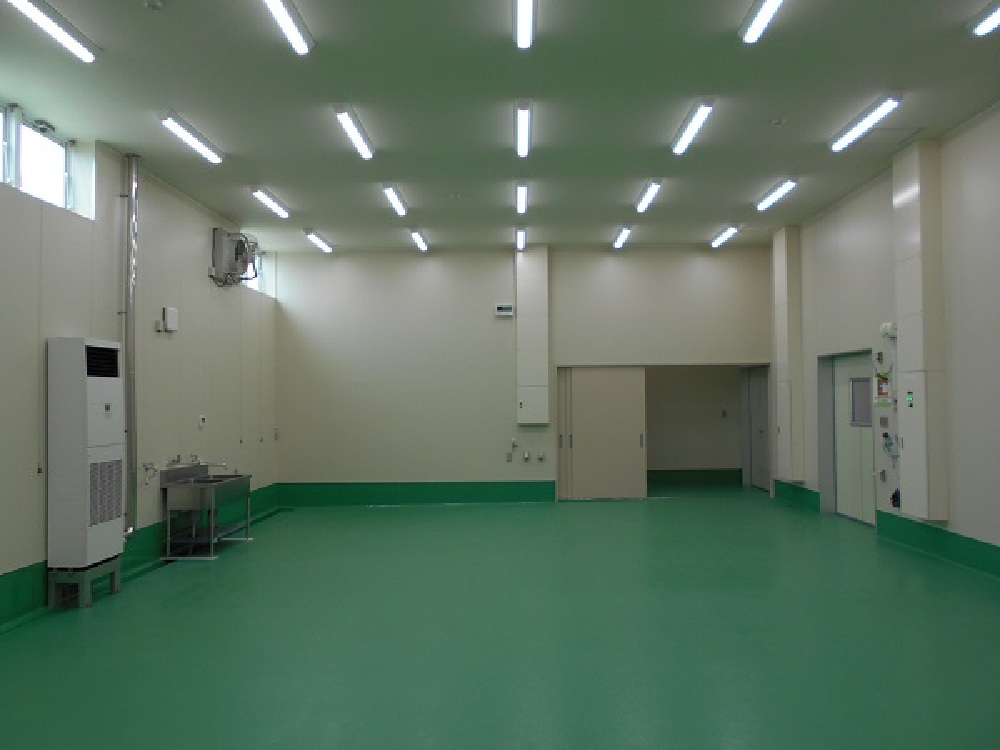

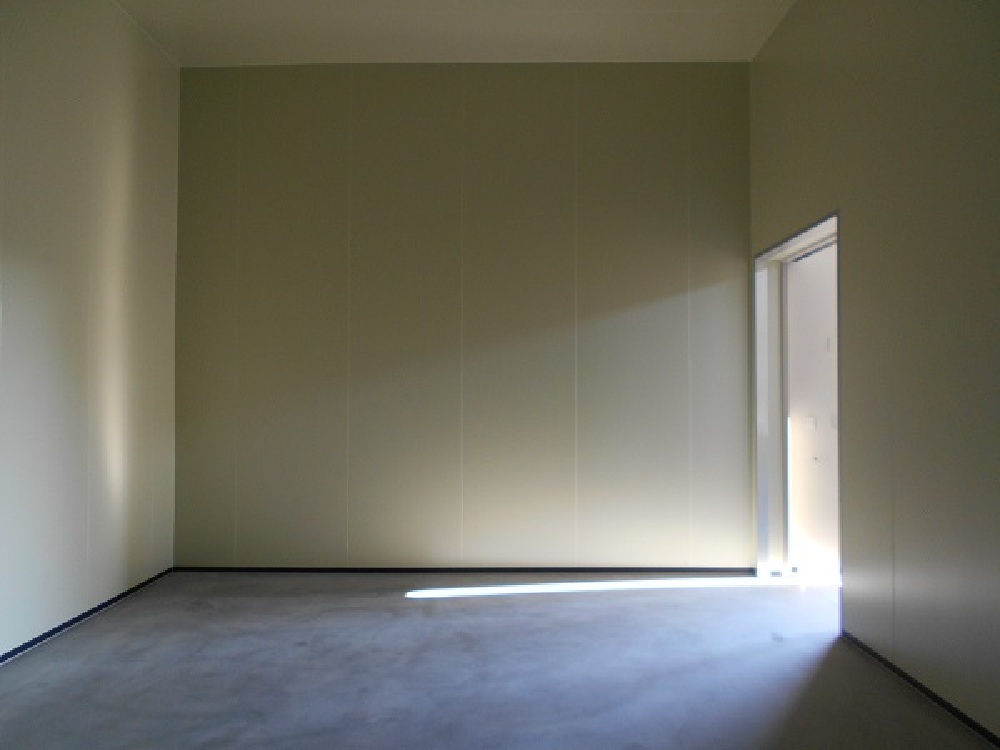

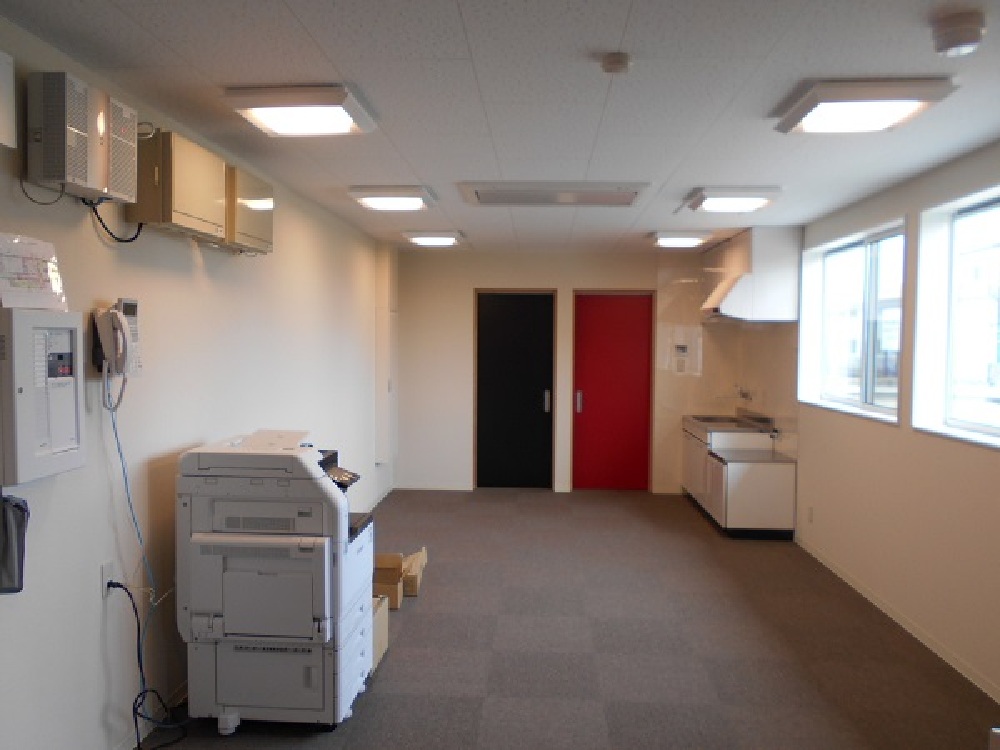

休憩室
- 86. 2023年04月05日
-
作業室
- 87. 2023年04月05日
-

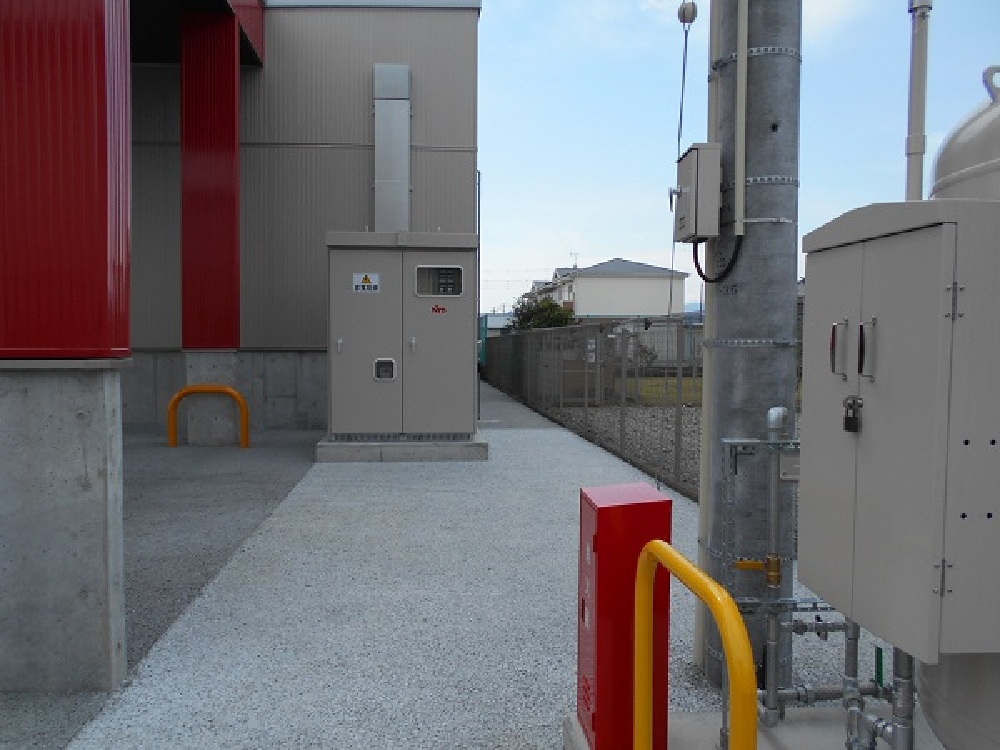

設備機械
- 88. 2023年04月05日
-

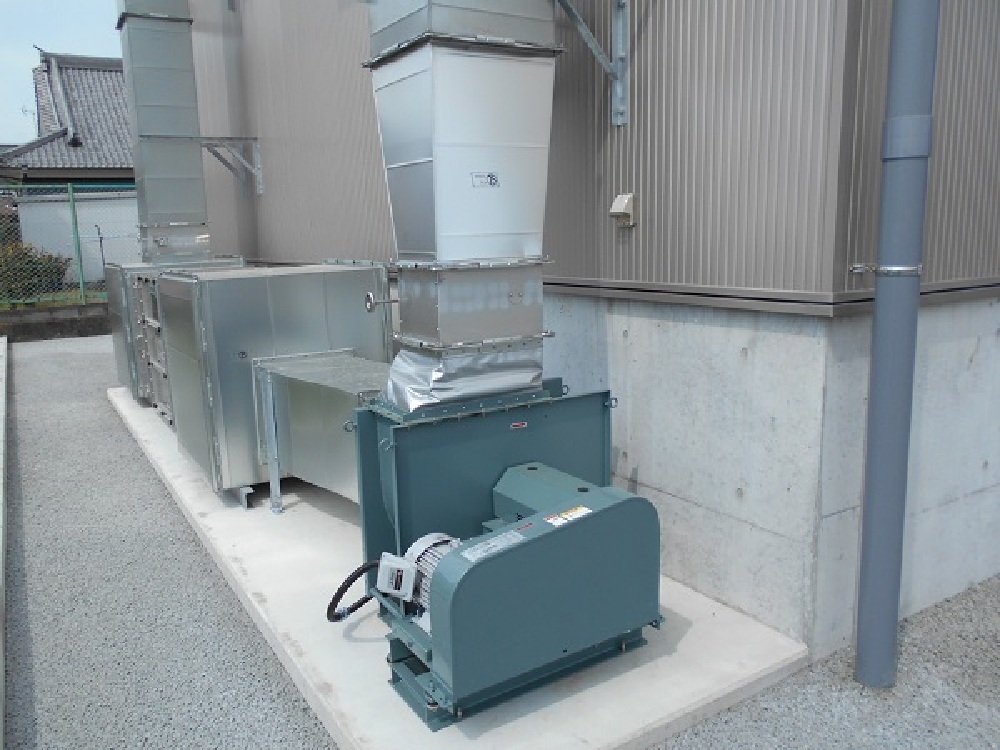

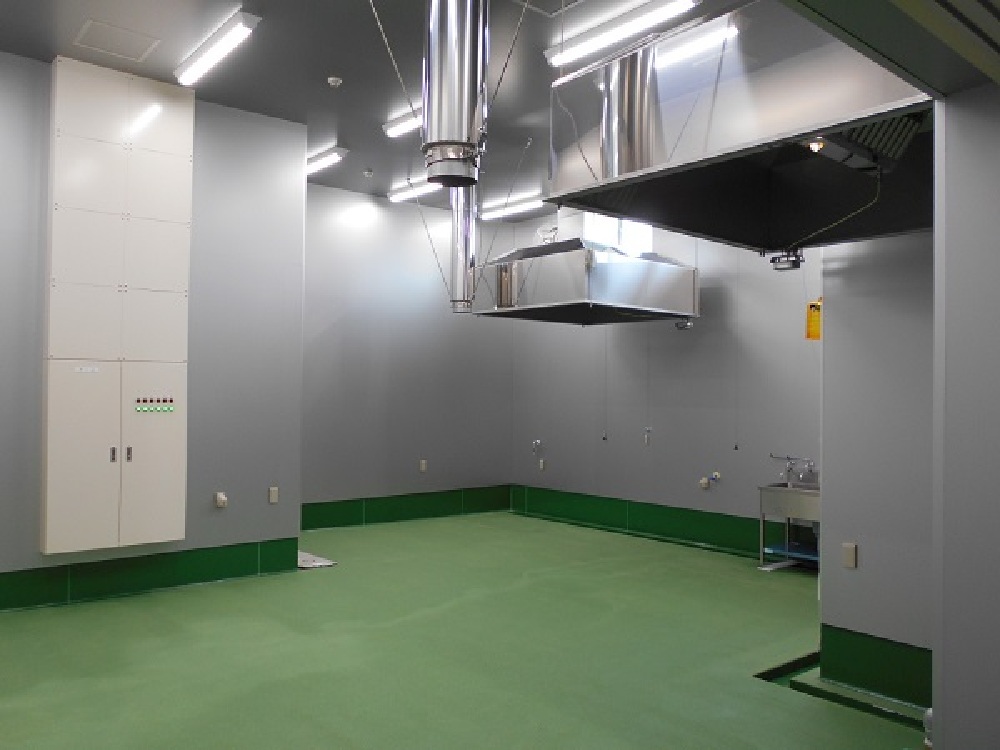

脱臭装置
